河川工事進捗状況

千曲川上流 ステップ3 河道掘削の断面図

断面:更埴橋地区

  • 現況河道
  • プロジェクト河道
  • 概ね1年に1回冠水する高さ
  • 掘削範囲
篠ノ井地区河道掘削その1工事

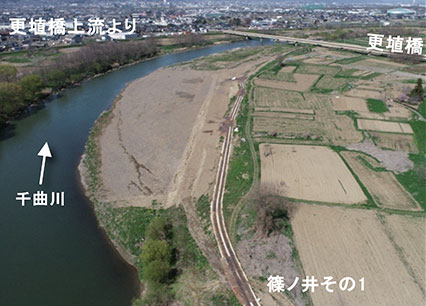

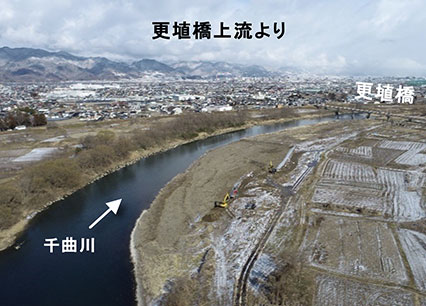

2024年9月末現在
篠ノ井地区河道掘削その1工事
2024年11月末現在
篠ノ井地区河道掘削その1工事
2024年12月末現在
2025年1月末現在
篠ノ井地区河道掘削その1工事
2025年2月末現在

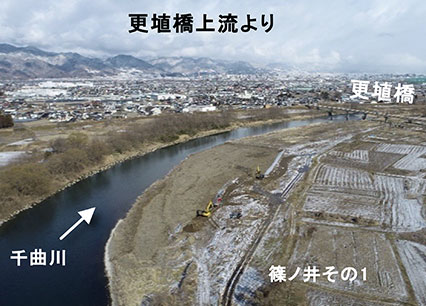

篠ノ井地区河道掘削その1工事
2025年3月末現在

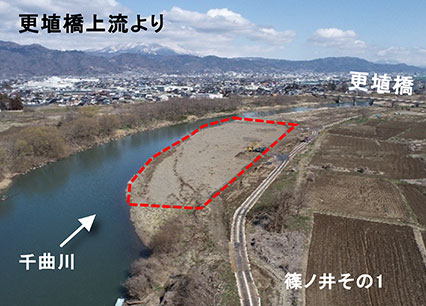

篠ノ井地区河道掘削その1工事
2025年4月末現在

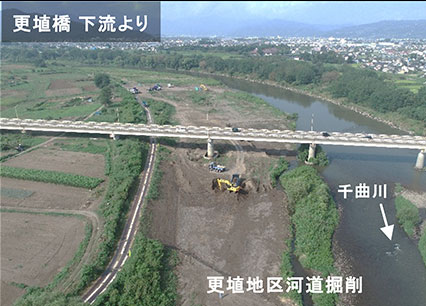

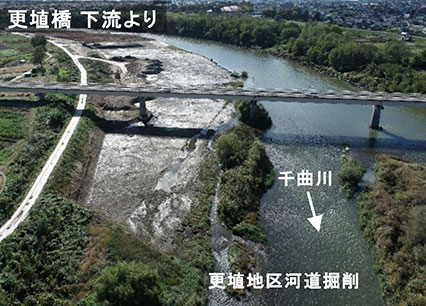

更埴地区河道掘削工事
2025年8月末現在

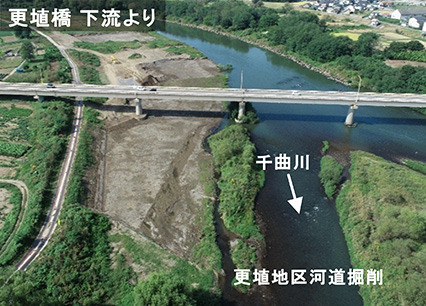

更埴地区河道掘削工事
2025年9月末現在

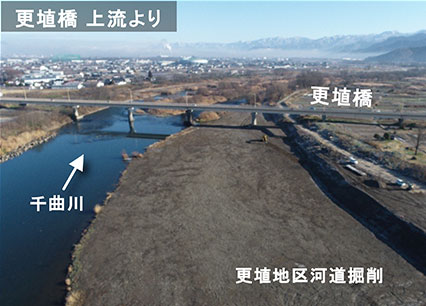

更埴地区河道掘削工事
2025年10月末現在
更埴地区河道掘削工事
2025年11月末現在
更埴地区河道掘削工事
2025年12月末現在

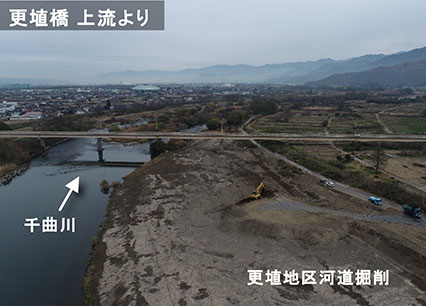

更埴地区河道掘削工事
2026年1月末現在

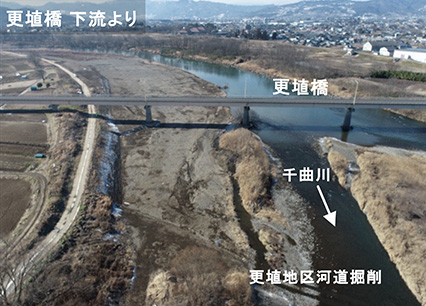

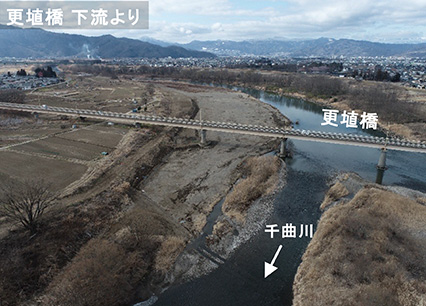

更埴地区河道掘削工事
2026年2月末現在
関崎橋下流その2他
2026年7月末現在
関崎橋下流その2他
2026年8月末現在
関崎橋下流その2他
2026年9月末現在
