河川工事進捗状況

立ヶ花狭窄部 ステップ3 河道掘削の断面図と写真

ステップ3 断面:中野市栗林地区

断面
  • 現況河道
  • プロジェクト河道
  • 概ね1年に1回冠水する高さ
  • 掘削範囲
千曲川右岸49.5kp付近
立ヶ花河道掘削その3工事 2024年2月末現在
立ヶ花橋より上流を望む
立ヶ花河道掘削その3工事 2024年3月末現在
千曲川右岸50.0kp付近
立ヶ花河道掘削その3工事 2024年4月末現在
千曲川右岸50.0kp付近
立ヶ花河道掘削その3工事 2024年5月末現在
千曲川右岸50.2kp付近
立ヶ花河道掘削その3工事 2024年6月末現在
千曲川右岸50.2kp付近
立ヶ花河道掘削その3工事 2024年7月末現在
千曲川右岸50.2kp付近
立ヶ花河道掘削その3工事 2024年8月末現在
牛出工区
立ヶ花河道掘削その4工事 2024年9月末現在
牛出工区

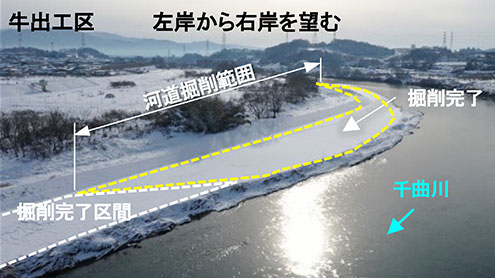

立ヶ花河道掘削その4工事 2024年10月末現在
牛出工区

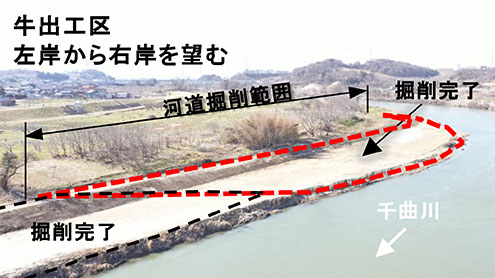

立ヶ花河道掘削その4工事 2024年11月末現在
