河川工事進捗状況

福島築堤その8工事

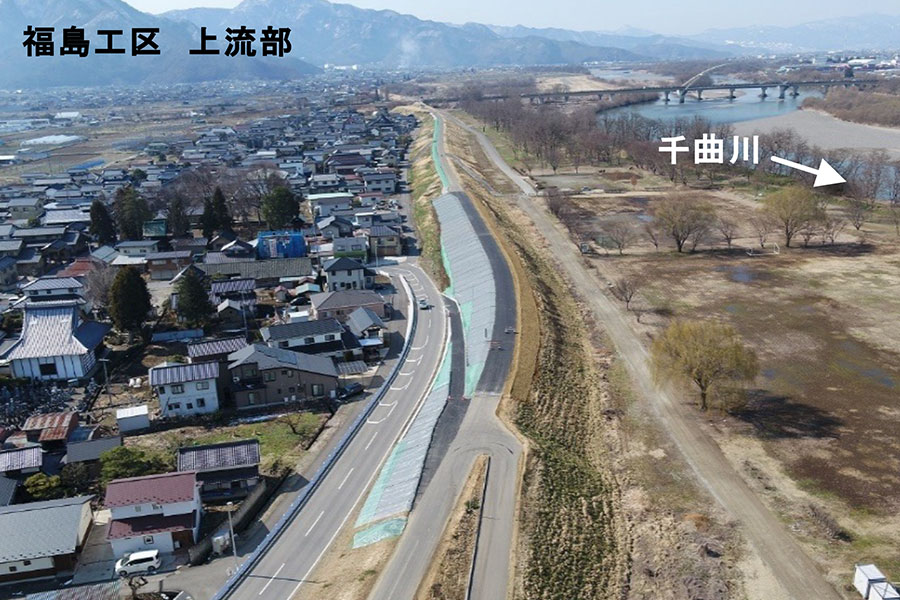

  • 令和7年3月撮影
    令和7年3月撮影

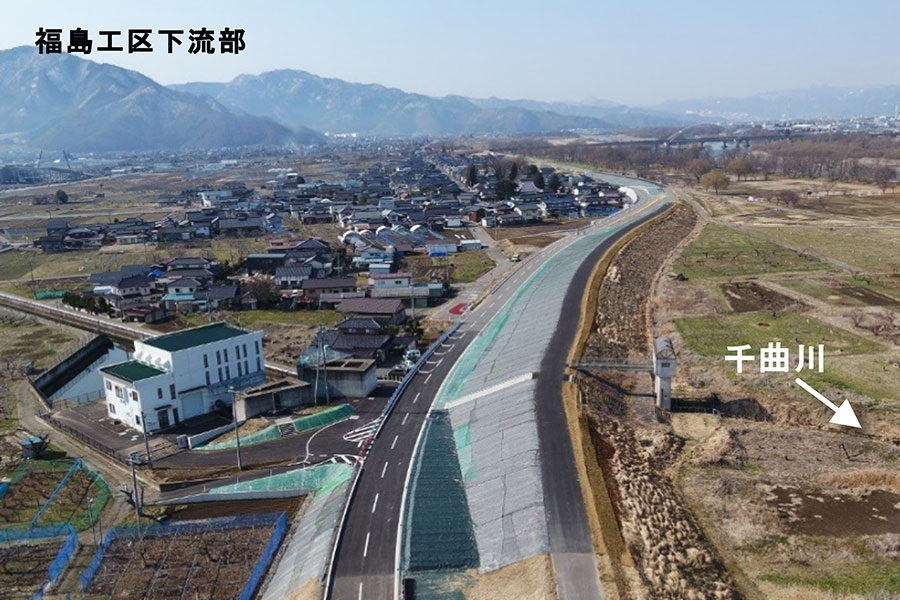

  • 令和7年3月撮影
    令和7年3月撮影
工事名 福島築堤その8工事
受注者 北信土建株式会社
場所 長野県須坂市福島地先外
工期 令和6年2月3日~令和7年3月21日

進捗率

100%

令和7年3月完了

現在の進捗状況

令和7年3月現在、現地の工事作業は完了しました。

現場代理人・主任(監理)
技術者からのコメント

皆様のご理解とご協力のおかげで福島工区及び篠ノ井工区のすべての工事が無事完了しました。
区長様はじめ地元住民の皆様及び工事に携わったすべての関係者に感謝申し上げます。

過去に更新した定点観測の記録

令和7年2月28日
令和7年2月28日
令和7年1月31日
令和7年1月31日
令和6年12月31日
令和6年12月31日
令和6年11月30日
令和6年11月30日
令和6年10月31日
令和6年10月31日
令和6年9月30日
令和6年9月30日
令和6年8月31日
令和6年8月31日
令和6年7月31日
令和6年7月31日
令和6年6月30日
令和6年6月30日
令和6年5月31日
令和6年5月31日
令和6年4月30日
令和6年4月30日
