河川工事進捗状況

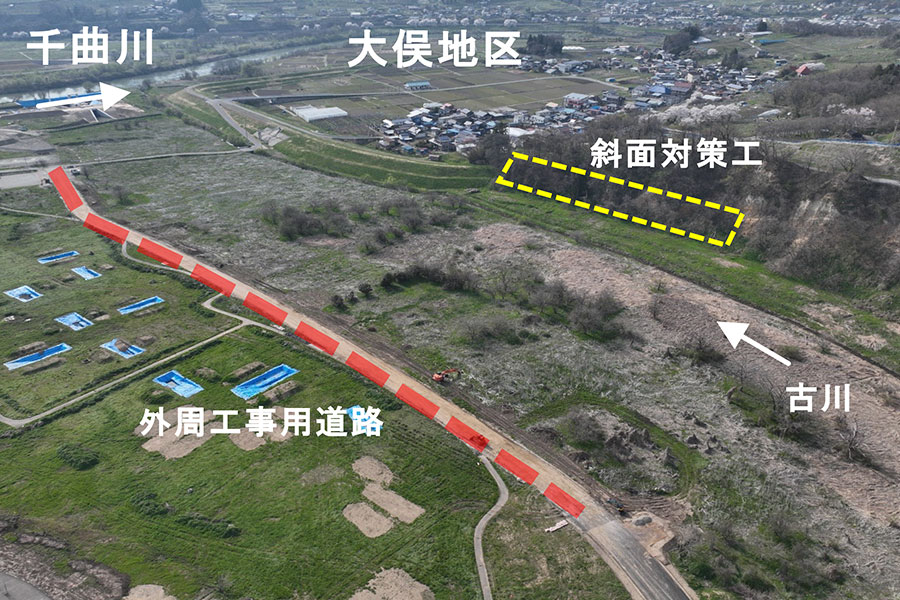

上今井遊水地斜面対策その1工事

  • 令和7年4月撮影
    令和7年4月撮影
  • 令和7年4月撮影
    令和7年4月撮影
工事名 上今井遊水地斜面対策その1工事
受注者 中野土建 株式会社
場所 長野県中野市上今井地先
工期 令和6年10月17日~令和7年12月19日

進捗率

20.1%

令和7年4月30日時点

現在の進捗状況

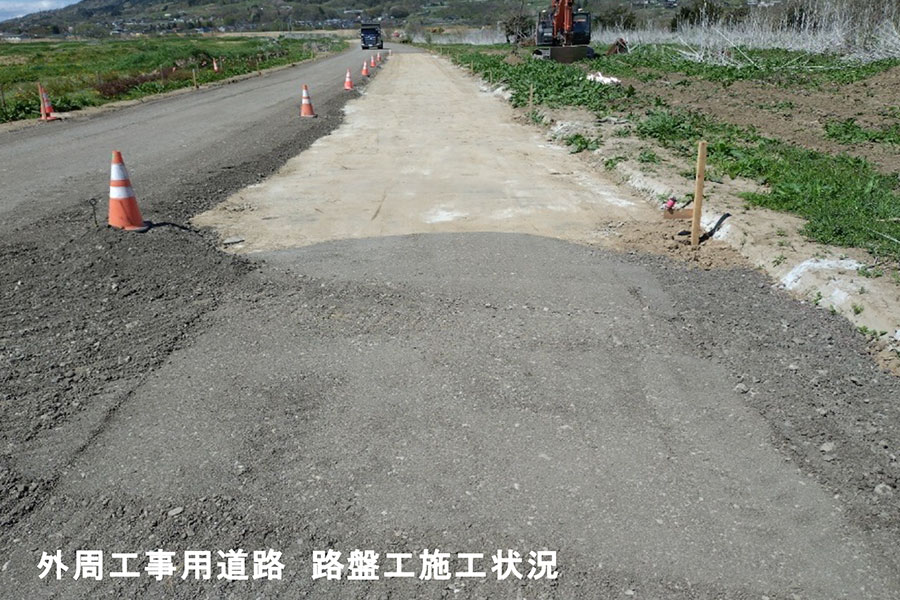

○外周工事用道路の施工をしています。
○施工終了後、斜面対策工事の施工に移ります。

現場代理人・主任(監理)
技術者からのコメント

外周用工事道路が完了次第斜面対策工を行います。ご協力のほど、よろしくお願いします。
