千曲川上今井遊水地排水樋門工事
工事名 | 千曲川上今井遊水地排水樋門工事 |
---|---|
受注者 | 北野建設株式会社 |
場所 | 長野県中野市上今井地先 |
工期 | 令和5年3月14日~令和7年12月26日 |
進捗率
73.5%
令和7年5月31日時点
現場代理人・主任(監理)
技術者からのコメント
○5月中にも関わらず真夏日になる日があったりし、今年も暑くなるのかと心配になります。いよいよ出水期に入りますので、気象情報を注視しながら、熱中症対策も万全に行なって安全第一(安全最優先)にて工事を進めてまいります。
○6月以降、コンクリートの打設量が多くなります。工事用車両の通行に、引き続きご理解とご協力のほどよろしくお願いいたします。

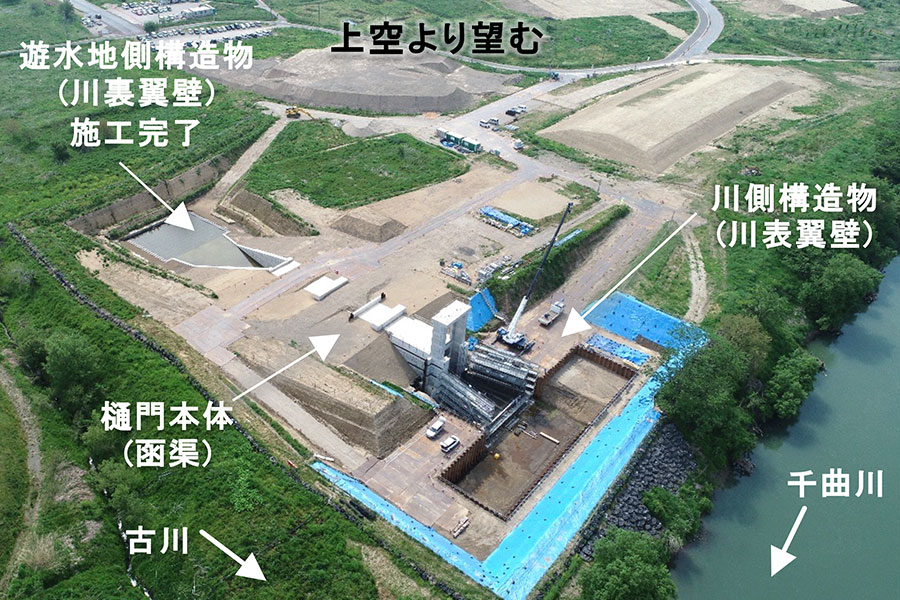

○川側構造物(川表翼壁)の躯体工事を進めています。
