河川工事進捗状況

上今井遊水地斜面対策その1工事

  • 令和7年5月撮影
    令和7年5月撮影
工事名 上今井遊水地斜面対策その1工事
受注者 中野土建 株式会社
場所 長野県中野市上今井地先
工期 令和6年10月17日~令和7年12月19日

進捗率

29.1%

令和7年5月31日時点

現在の進捗状況

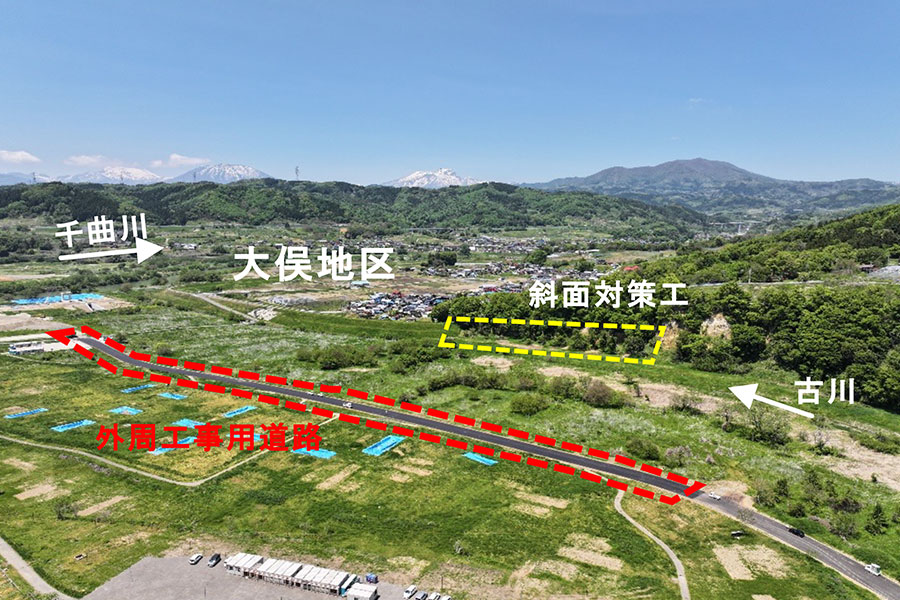

○外周工事用道路の施工完了しました。
○今後、外周工事用道路と現場をつなぐアクセス路を施工し、斜面対策工の施工に入る予定です。

現場代理人・主任(監理)
技術者からのコメント

これから雨の多い時期になりますので、気象予報等確認しながら事故が起きないよう安全に工事を進めてまいります。
