河川工事進捗状況

千曲川上今井遊水地排水樋門工事

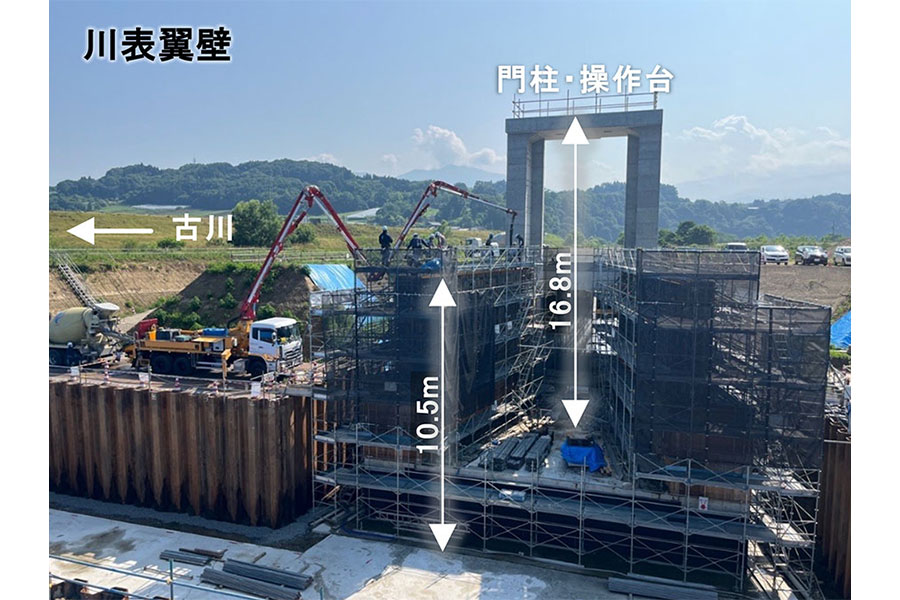

  • 令和7年6月撮影

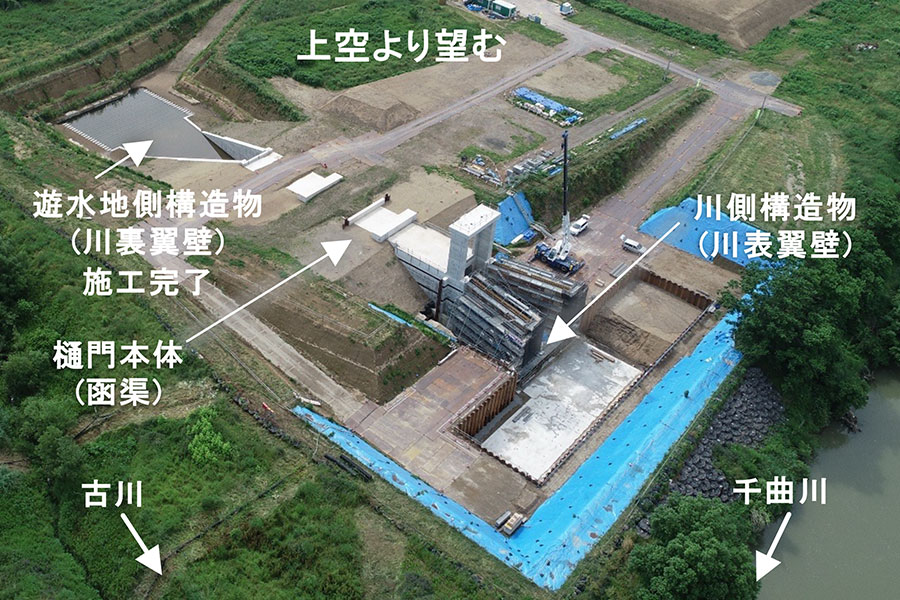

    令和7年6月撮影
  • 令和7年6月撮影
    令和7年6月撮影
工事名 千曲川上今井遊水地排水樋門工事
受注者 北野建設株式会社
場所 長野県中野市上今井地先
工期 令和5年3月14日~令和7年12月26日

進捗率

76.0%

令和7年6月30日時点

現在の進捗状況

○川側構造物(川表翼壁)の躯体工事を継続しています。

現場代理人・主任(監理)
技術者からのコメント

○梅雨入りしたかと思うと雨が降らずに猛暑日近くまでの気温上昇と、今年も暑くなるのかと心配になります。出水期に入り雨雲・台風の様子も心配ですが、気象情報を注視しながら、熱中症対策も万全に行なって安全第一(安全最優先)にて工事を進めてまいります。
〇7月はコンクリートの打設量が少ないですが、工事用車両の通行に引き続きご理解とご協力のほどよろしくお願いいたします。

過去に更新した定点観測の記録

令和7年5月31日
令和7年5月31日
令和7年4月30日
令和7年4月30日
令和7年3月31日
令和7年3月31日
令和7年2月28日
令和7年2月28日
令和7年1月31日
令和7年1月31日
令和6年12月31日
令和6年12月31日
令和6年11月30日
令和6年11月30日
令和6年10月31日
令和6年10月31日
令和6年9月30日
令和6年9月30日
令和6年8月31日
令和6年8月31日
令和6年7月31日
令和6年7月31日
令和6年6月30日
令和6年6月30日
令和6年5月31日
令和6年5月31日
令和6年4月30日
令和6年4月30日
令和6年3月31日
令和6年3月31日
令和6年2月29日
令和6年2月29日
令和6年1月31日
令和6年1月31日
令和5年12月31日
令和5年12月31日
令和5年11月30日
令和5年11月30日
令和5年10月31日
令和5年10月31日
令和5年9月30日
令和5年9月30日
令和5年8月31日
令和5年8月31日
令和5年7月31日
令和5年7月31日
