河川工事進捗状況

長沼地区河川防災ステーション基盤整備その1工事

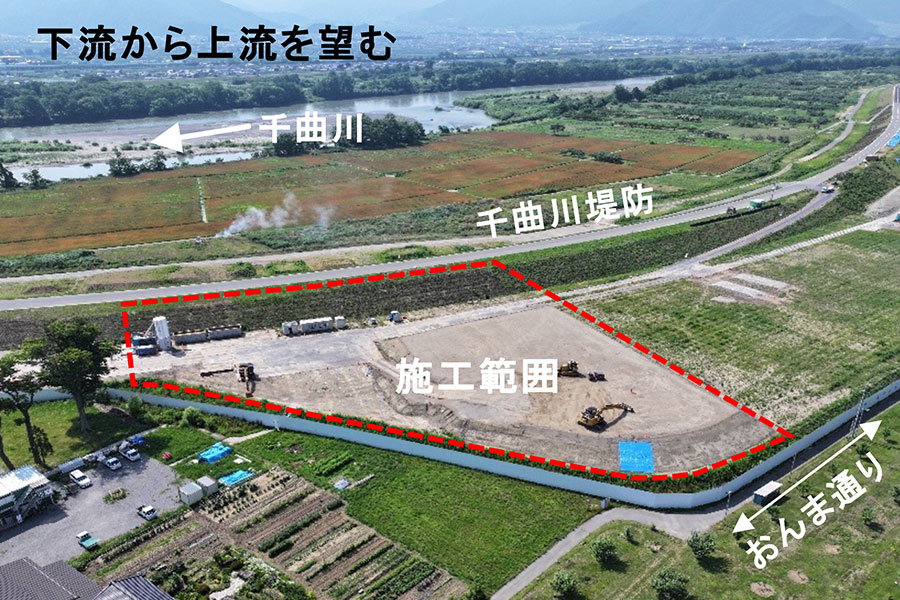

  • 令和7年6月撮影
    令和7年6月撮影

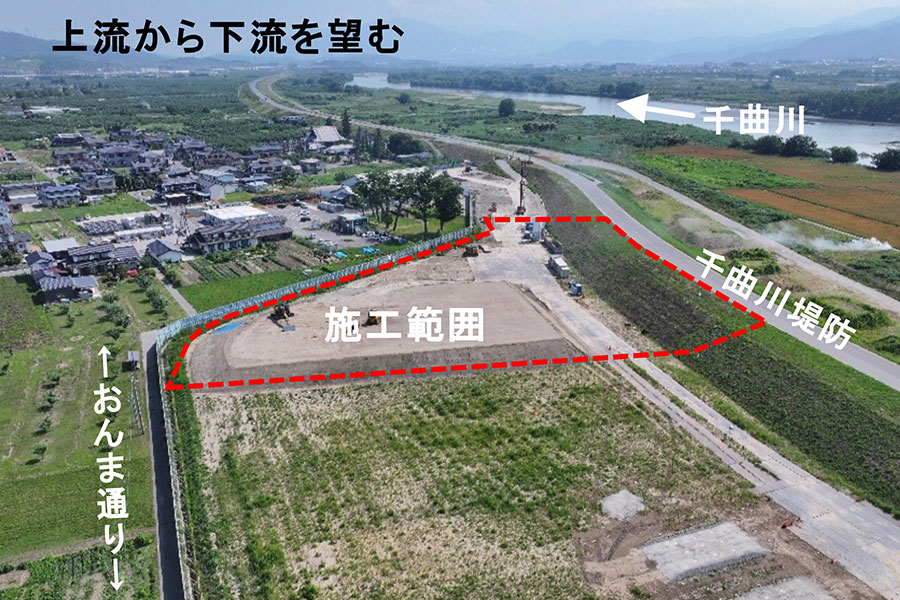

  • 令和7年6月撮影
    令和7年6月撮影
工事名 長沼地区河川防災ステーション基盤整備その1工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年4月1日~令和7年12月26日

進捗率

11.7%

令和7年6月30日時点

現在の進捗状況

○屋島工区の仮置き土砂の運搬が完了しました。

現場代理人・主任(監理)
技術者からのコメント

今後は昨年度の地盤改良工事で発生した盛上り土(改良土)が仮置きしてありますので、場内運搬をし盛土工を行う予定です。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。
