常郷地区築堤護岸工事
| 工事名 | 常郷地区築堤護岸工事 |
|---|---|
| 受注者 | 藤森建設工業 株式会社 |
| 場所 | 長野県飯山市常郷地先 |
| 工期 | 令和6年8月1日~令和7年10月31日 |
進捗率
91.6%
令和7年9月30日時点
現場代理人・主任(監理)
技術者からのコメント
工事終盤に入っておりますが、少量の大型工事車両等の通行が予定されており、一般の車両の方々へご迷惑をお掛けしないよう、「大型工事車両の可能な限りの削減」「工事車両の道路狭窄部での対向車確認・一般車両優先の徹底」などの対応を徹底し工事完成日まで工事を進めますのでご理解とご協力をお願い致します。
また、現在は出水期であり台風や急な豪雨などによる千曲川出水の可能性が生じる期間となっており、出水が発生した際は緊急対応や重機の避難等により近隣にご迷惑をお掛けする可能性がありますのでご理解とご協力をお願い致します。

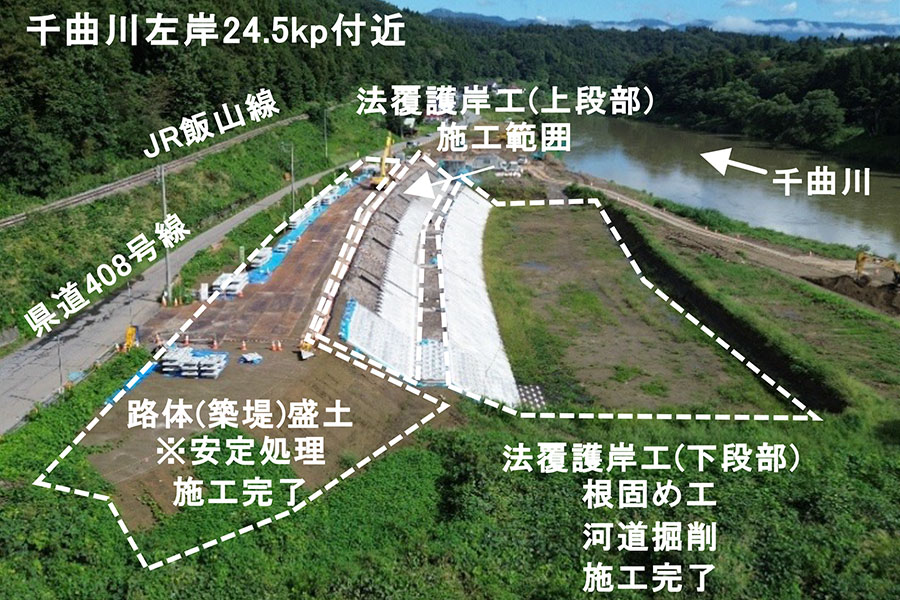

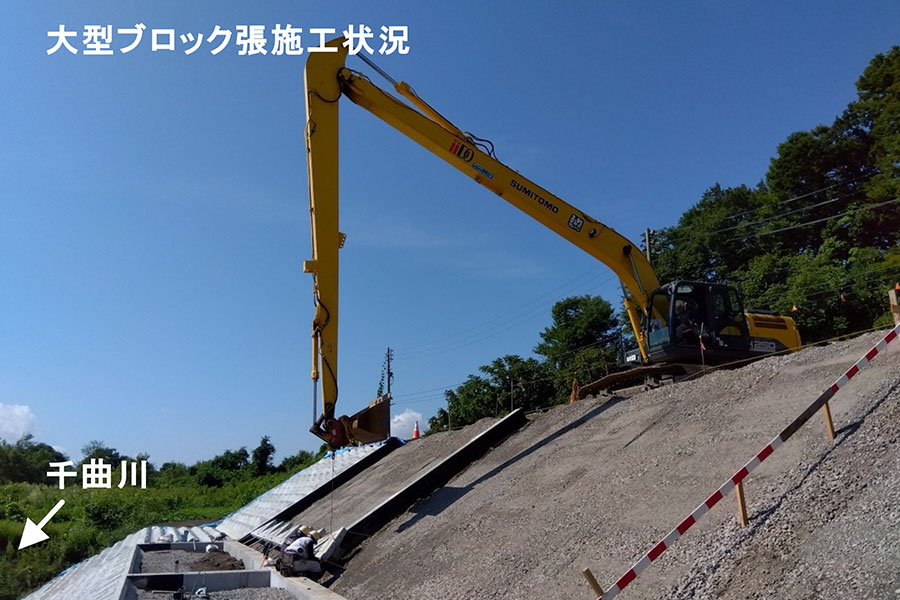

○残すところ「法覆護岸工(上段部)」の一部の施工を行い工事完成となります。
