河川工事進捗状況

静間地区築堤護岸工事

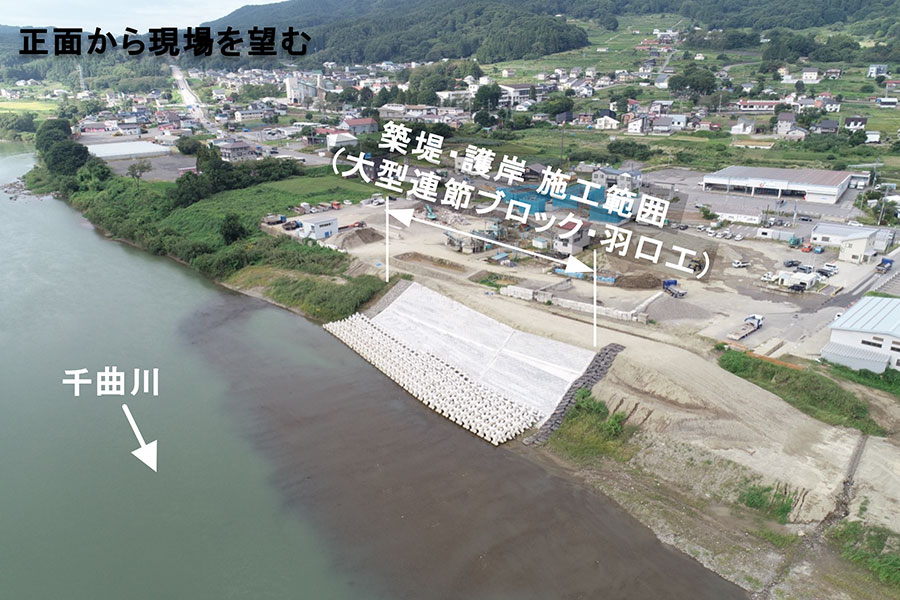

  • 令和7年9月撮影
    令和7年9月撮影

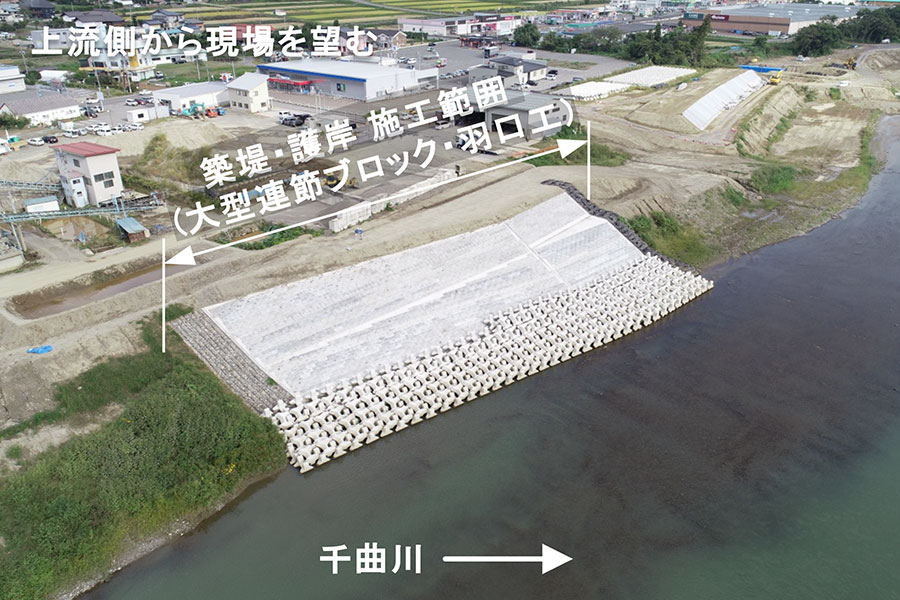

  • 令和7年9月撮影
    令和7年9月撮影
工事名 静間地区築堤護岸工事
受注者 中信建設 株式会社
場所 長野県飯山市静間地先
工期 令和6年8月1日~令和8年1月7日

進捗率

99.8%

令和7年9月30日時点

現在の進捗状況

○仕上げの法面整形、天端部の敷き均し・転圧作業を行い、築堤工事が完成しました。
○現在は、資機材の搬出作業及び借地の現況復旧作業を行っています。

現場代理人・主任(監理)
技術者からのコメント

9月末時点で築堤工事は完成しております。現在は、借地箇所の現況への復旧作業を行っております。地域の皆さまには、工事期間中、大変ご迷惑をおかけ致しました。また多大なるご協力を賜り心から御礼申し上げます。そのおかげを持ちまして、無事故、無災害で工事の方完成する事ができました。まだ、資機材の搬出作業等残ってはおりますが、最後まで無事故・無災害で終わりますよう作業を進めて参りますので、宜しくお願い申し上げます。
