河川工事進捗状況

上今井遊水地斜面対策その2工事

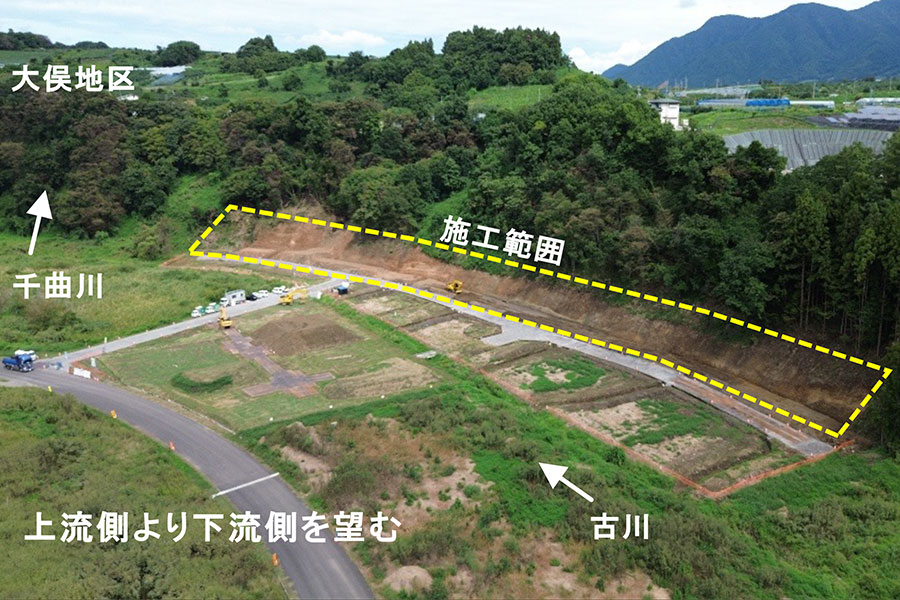

  • 令和7年9月撮影
    令和7年9月撮影

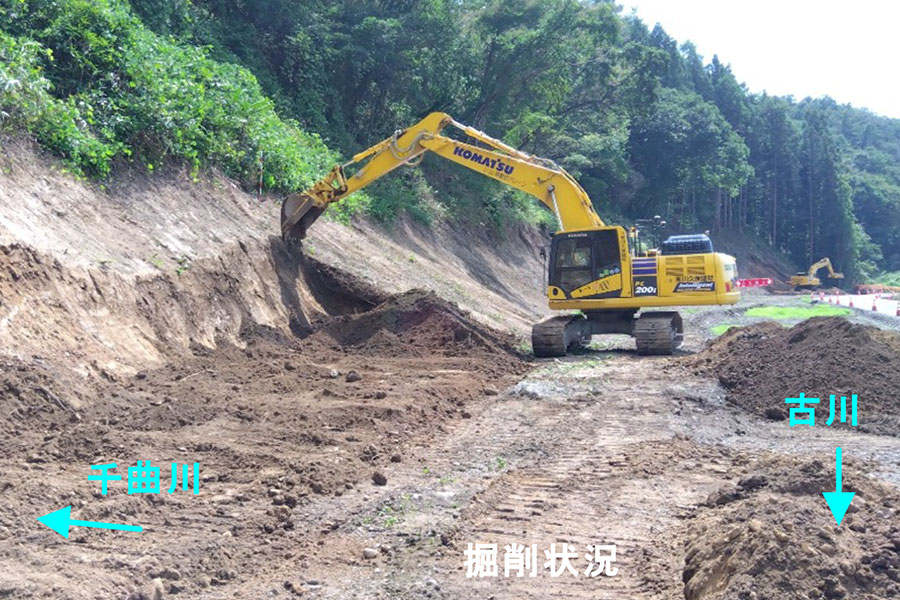

  • 令和7年9月撮影
    令和7年9月撮影
工事名 上今井遊水地斜面対策その2工事
受注者 藤森建設工業 株式会社
場所 長野県中野市上今井地先
工期 令和7年3月29日~令和8年2月27日

進捗率

4.7%

令和7年9月30日時点

現在の進捗状況

○掘削・土砂運搬を行っています。
○今後は、地盤改良工を施工予定です。

現場代理人・主任(監理)
技術者からのコメント

施工にあたり練り混ぜ水確保のため、散水車が往来します。安全運転を心掛けて無事故にて工事を進めてまいります。
地域の皆様にはご不便をお掛けしますが、 工事関係者一丸となって『交通災害防止』及び『公衆災害防止』に努め、工事の早期完成を目指しますので、工事へのご理解ご協力のほどよろしくお願いいたします。

過去に更新した定点観測の記録

令和7年8月31日
令和7年8月31日
令和7年7月31日
令和7年7月31日
令和7年6月30日
令和7年6月30日
