河川工事進捗状況

常郷地区築堤護岸その2工事

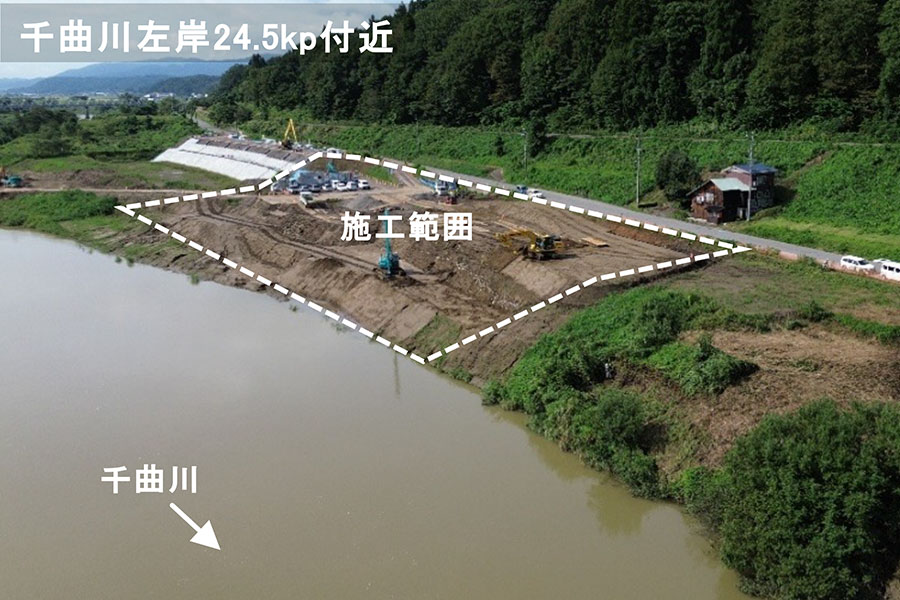

  • 令和7年9月撮影
    令和7年9月撮影
  • 令和7年9月撮影
    令和7年9月撮影
工事名 常郷地区築堤護岸その2工事
受注者 藤森建設工業 株式会社
場所 長野県飯山市常郷地先
工期 令和7年3月27日~令和8年2月27日

進捗率

17.5%

令和7年9月30日時点

現在の進捗状況

○河川土工として掘削 及び 安定処理を伴う築堤盛土の一部を実施しています。
○今後は「戸狩工業団地」での根固めブロック製作も再開し、予定数の全て製作完了する予定です。

現場代理人・主任(監理)
技術者からのコメント

「常郷地区」での本格的な工事開始しておりますが、本工事は場内土砂運搬が基本となり周辺道路への支障は軽度と考えておりますが、少量の大型車両の通行が発生し一般の車両の方々へご迷惑をお掛けする可能性がございます。
「大型工事車両の可能な限りの削減」「工事車両の道路狭窄部での対向車確認・一般車両優先の徹底」などの対応を徹底し工事完成まで進めますのでご理解とご協力をお願い致します。

過去に更新した定点観測の記録

令和7年8月31日
令和7年8月31日
令和7年7月31日
令和7年7月31日
令和7年6月30日
令和7年6月30日
