河川工事進捗状況

雨宮及び塩崎地区堤防強化その3工事

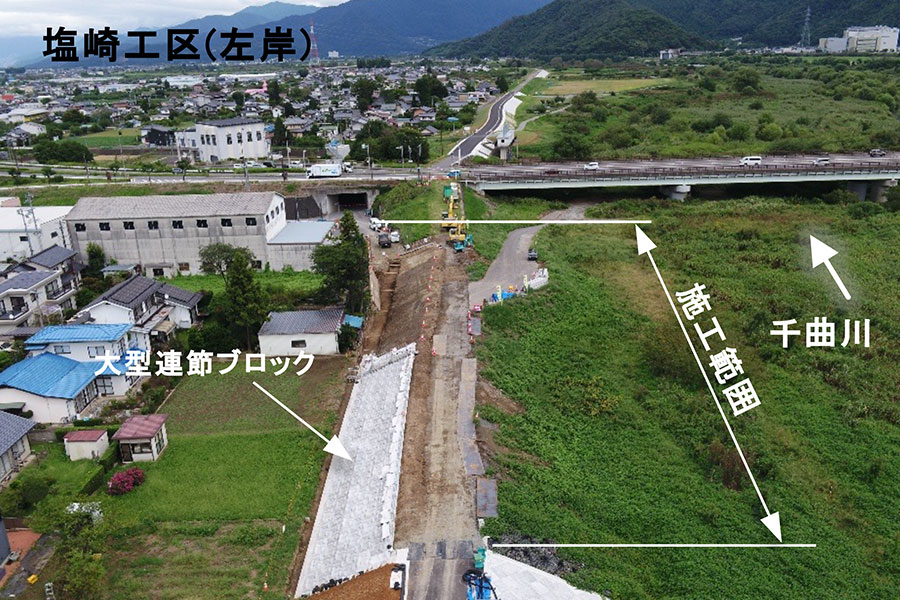

  • 令和7年9月撮影
    令和7年9月撮影

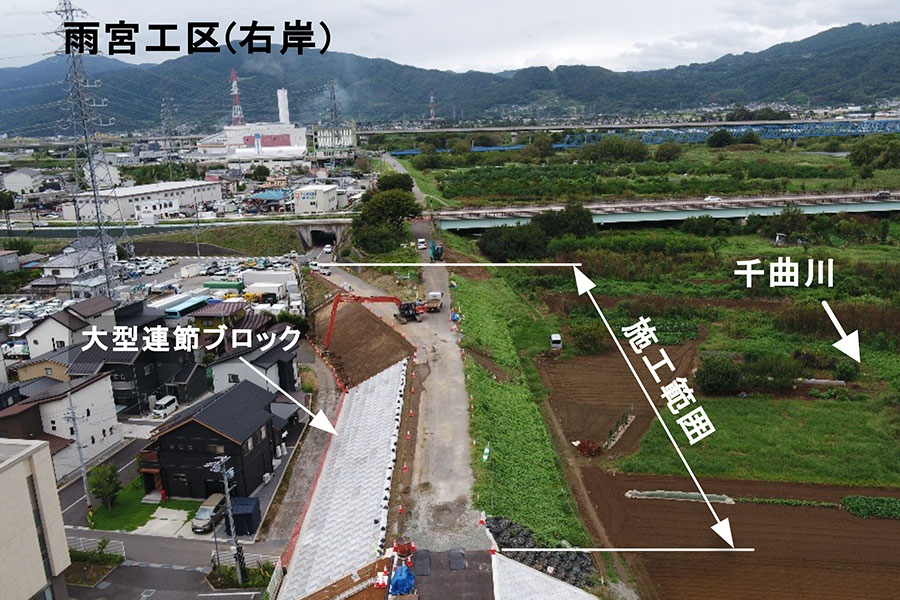

  • 令和7年9月撮影
    令和7年9月撮影
工事名 雨宮及び塩崎地区堤防強化その3工事
受注者 北信土建 株式会社
場所 長野県千曲市雨宮及び長野市塩崎地先
工期 令和7年3月29日~令和8年2月27日

進捗率

22.6%

令和7年9月30日時点

現在の進捗状況

○雨宮工区・塩崎工区ともに川裏側の大型連節ブロックの施工を行っています。

現場代理人・主任(監理)
技術者からのコメント

堤防道路通行止めに伴い、近隣住民及び耕作者の皆様には大変ご不便をお掛けいたしますが、ご協力をお願い致します。
無事故・無災害での完成を目指し、安全に工事を進めてまいります。
