河川工事進捗状況

長沼地区河川防災ステーション地盤改良その3工事

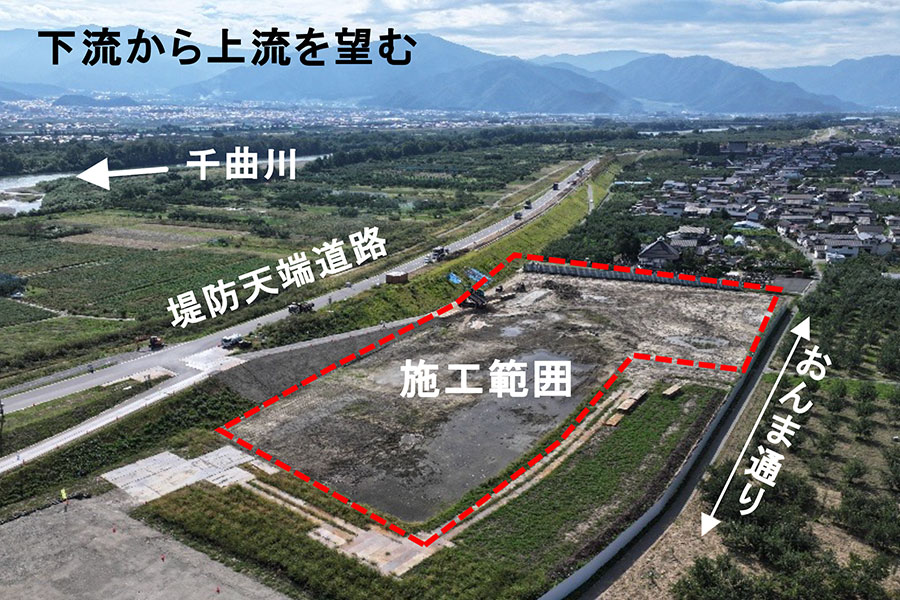

  • 令和7年9月撮影
    令和7年9月撮影

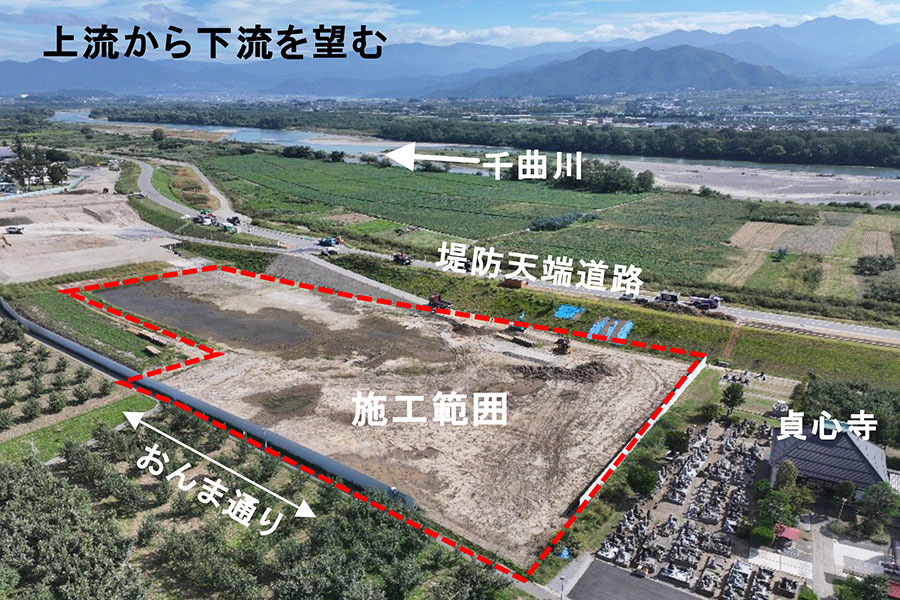

  • 令和7年9月撮影
    令和7年9月撮影
工事名 長沼地区河川防災ステーション地盤改良その3工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年3月28日~令和8年1月30日

進捗率

18.6%

令和7年9月30日時点

現在の進捗状況

○河川土砂を掘削し、サンドマット材として使用するため、村山プラントへ大型ダンプにて運搬しています。
○プラントでサンドマット材として製造された材料を、穂保工区へ運搬しサンドマット工を施工しています。

現場代理人・主任(監理)
技術者からのコメント

サンドマット工の開始に伴い大型ダンプトラックが堤防天端道路を頻繁に通行いたします。工事用車両は村山橋西交差点(給食センター)から堤防へ進入し、堤天端防道路を通行いたします。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。
