河川工事進捗状況

屋島築堤その14及び更埴橋地区河道掘削工事

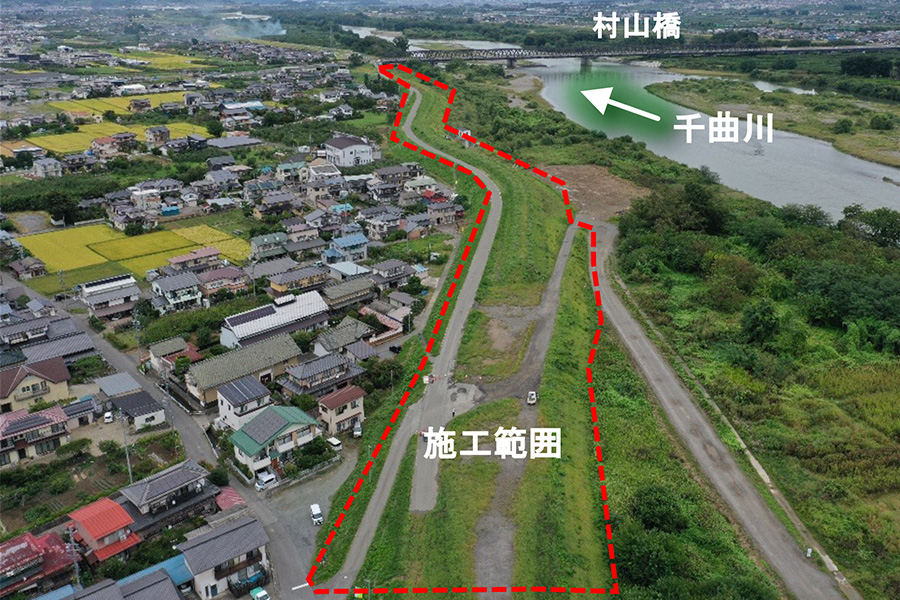

  • 令和7年9月撮影
    令和7年9月撮影

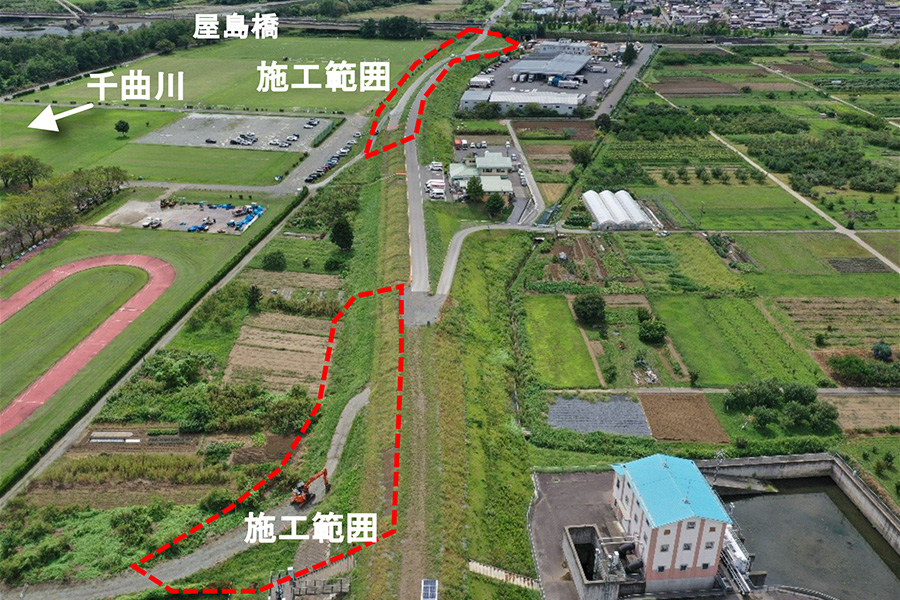

  • 令和7年9月撮影
    令和7年9月撮影
工事名 屋島築堤その14及び更埴橋地区河道掘削工事
受注者 株式会社 守谷商会
場所 長野県長野市屋島地先外
工期 令和7年6月19日~令和8年3月31日

進捗率

1.8%

令和7年9月30日時点

現在の進捗状況

○本施工のための準備工を行っています。
○今後は、土砂の運搬を行い築堤盛土の施工とその取付坂路の施工を行います。

現場代理人・主任(監理)
技術者からのコメント

昨年度工事に引き続き屋島橋-村山橋間の築堤盛土の施工を行ってまいります。地域の皆様にはご不便をお掛けすることもありますが、工事関係者一丸となって「交通災害防止」、「第3者災害防止」に努めてまいりますのでご理解ご協力の程よろしくお願いいたします。
