河川工事進捗状況

長沼地区河川防災ステーション基盤整備その2工事

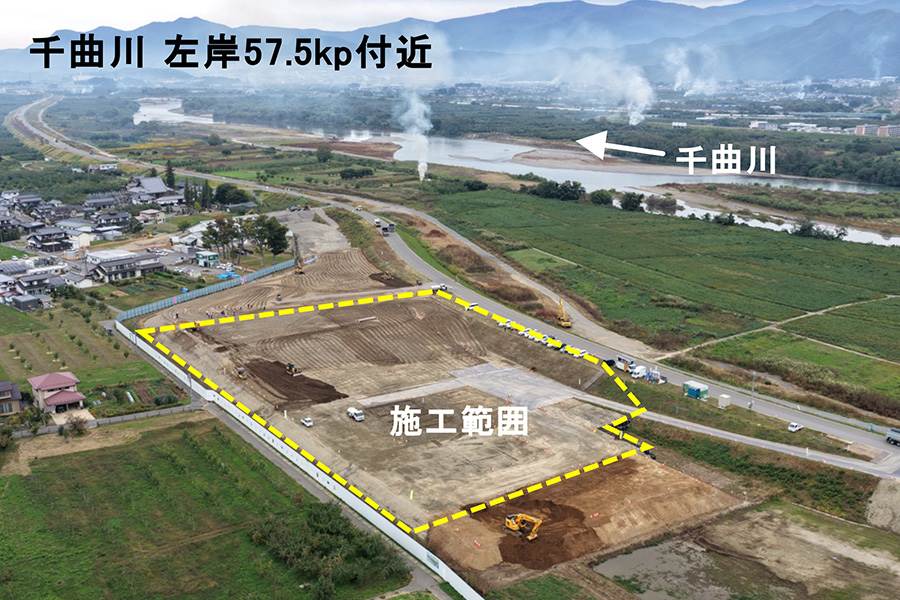

  • 令和7年10月撮影
    令和7年10月撮影

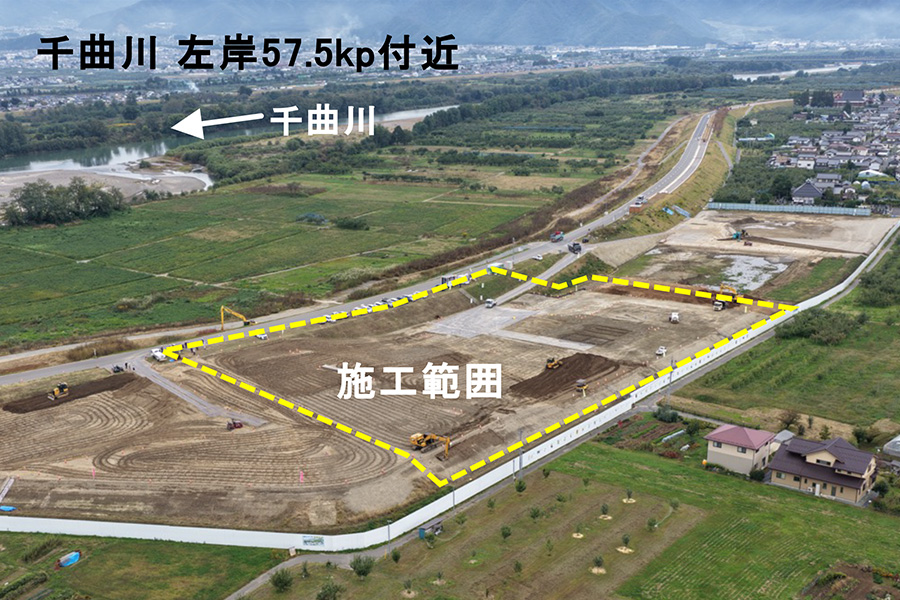

  • 令和7年10月撮影
    令和7年10月撮影
工事名 長沼地区河川防災ステーション基盤整備その2工事
受注者 株式会社 鹿熊組
場所 長野県長野市穂保地先
工期 令和7年4月1日~令和7年12月26日

進捗率

26.3%

令和7年10月31日時点

現在の進捗状況

○長野市松代柴地先の河川土砂を運搬し、盛土工事を継続しています。

現場代理人・主任(監理)
技術者からのコメント

工事期間中は、地域住民の皆様にご不便をおかけすることのないよう安全対策を万全とした施工計画を立案し、円滑に安全第一で工事が進められるよう現場運営に努めて参ります。ご理解・ご協力をよろしくお願いいたします。
