屋島築堤その14及び更埴橋地区河道掘削工事
| 工事名 | 屋島築堤その14及び更埴橋地区河道掘削工事 |
|---|---|
| 受注者 | 株式会社 守谷商会 |
| 場所 | 長野県長野市屋島地先外 |
| 工期 | 令和7年6月19日~令和8年3月31日 |
進捗率
12.8%
令和7年10月31日時点
現場代理人・主任(監理)
技術者からのコメント
盛土工事を行うための坂路の築造を行っています。本格的な盛土工事を行うためのダンプトラックによる土砂運搬作業が始まっております。
各所に誘導員を配置し地元車両優先にて作業を行ってまいります。
地域の皆様にご不便おかけしておりますが、安全第一で工事を進めて参りますので、ご理解のほどよろしくお願いします。

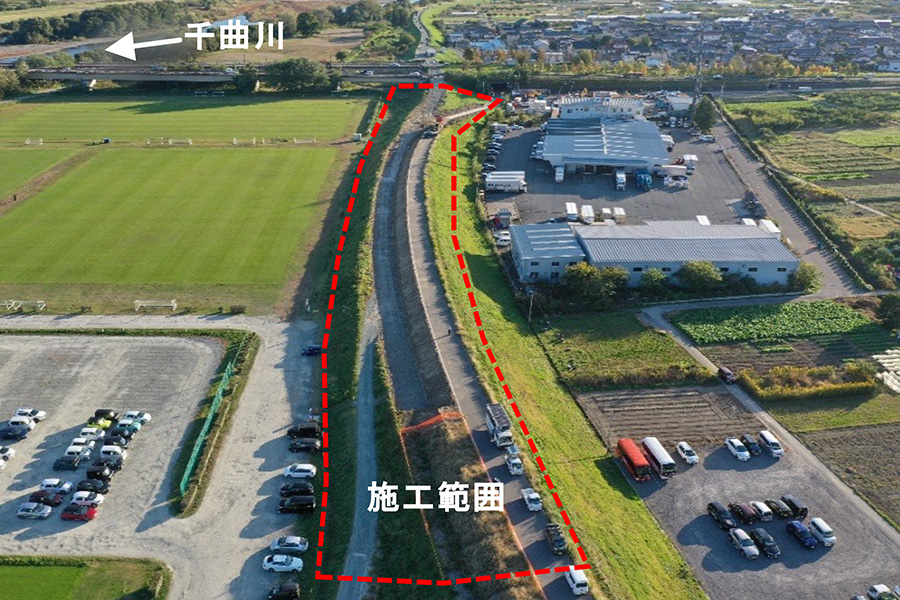

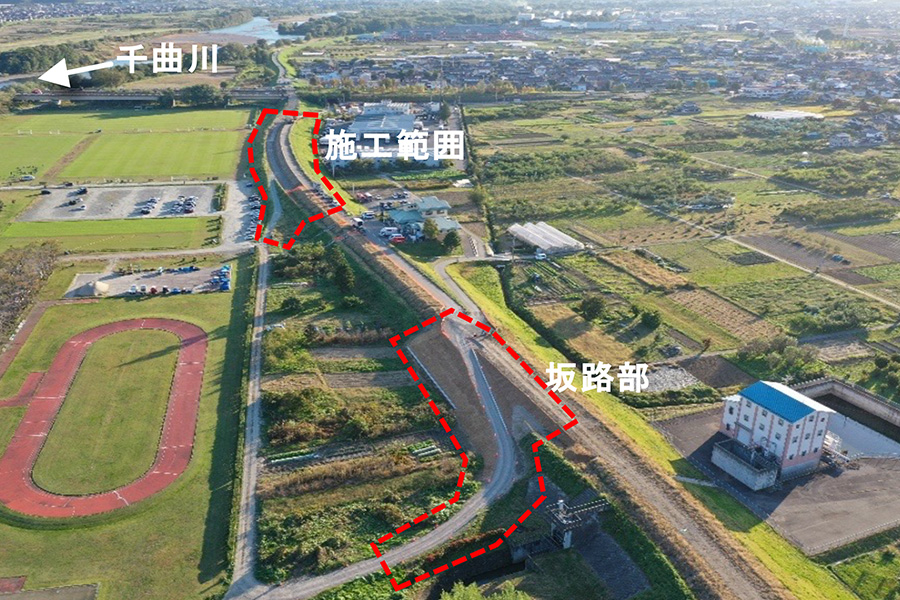

○上流側にて本施工のための坂路工を行っています。
○下流側では地元車両通行用の仮設迂回路の施工を行っています。
○今後は、上流側にて築堤盛土の施工を行う予定です。
