上今井遊水地池内掘削その2他工事
| 工事名 | 上今井遊水地池内掘削その2他工事 |
|---|---|
| 受注者 | 飯島建設 株式会社 |
| 場所 | 長野県中野市上今井地先 |
| 工期 | 令和7年4月1日~令和8年2月27日 |
進捗率
33.8%
令和7年10月31日時点
現場代理人・主任(監理)
技術者からのコメント
10月末現在約1/3程度の改良が完了しました。重機の台数も増えまた、他工区の工事も始まり工事用道路のダンプ台数も増えてきたため、事故のない様、安全第一で施工いたします。
また気温も低くなってきたため、健康管理(インフルエンザ・コロナ対策)にも十分注意し施工していきます。

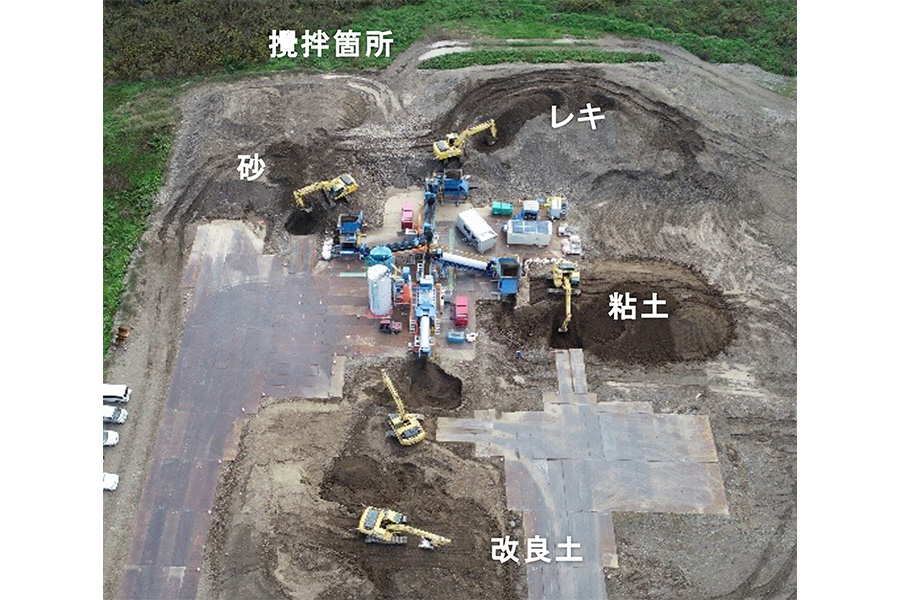

○粘性土と砂質土、礫質土の三種混合で土質改良を行っています。
