立ヶ花上流河道掘削外その2工事
| 工事名 | 立ヶ花上流河道掘削外その2工事 |
|---|---|
| 受注者 | 川中島建設 株式会社 |
| 場所 | 長野県長野市津野地先及び上高井郡小布施町押羽地先 |
| 工期 | 令和7年7月25日~令和8年3月31日 |
進捗率
7.6%
令和7年10月31日時点
現場代理人・主任(監理)
技術者からのコメント
日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心よりお礼申し上げます。
現在、津野工区および押羽工区においては、測量作業が完了しました、津野工区では表土掘削作業を進めております。
押羽工区に於いても続けて表土の掘削作業と工事用道路の造成を行ってまいります。
施工中は、工事車両が往来するためご不便をおかけすることもあるかと思いますが、安全第一で進めていきますのでご理解とご協力の程よろしくお願い致します。

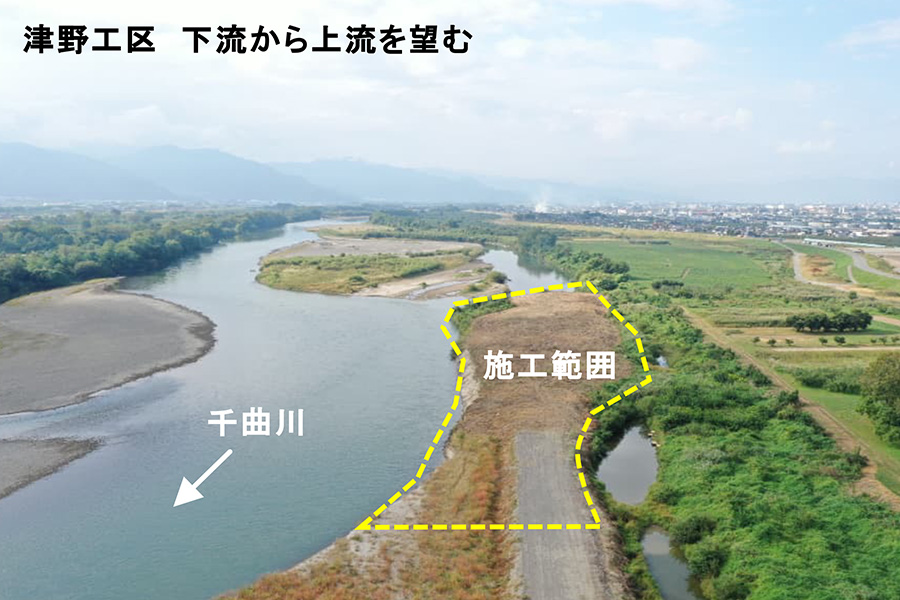

○津野工区:表土掘削作業を行っています。

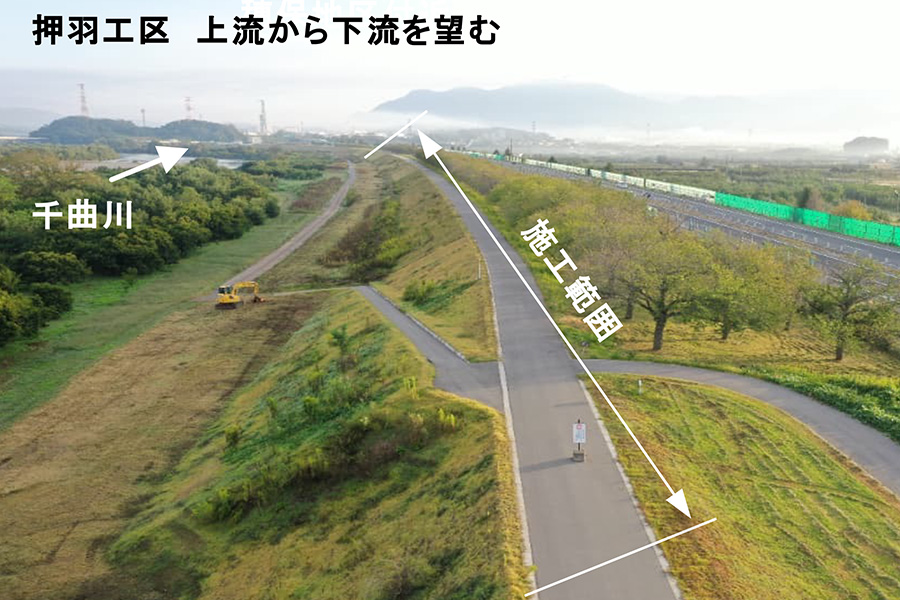

○押羽工区:測量が完了しました。
今後は、法面の表面を掘削し工事用道路を造成します。
