河川工事進捗状況

千曲川静間地区築堤護岸他その2工事

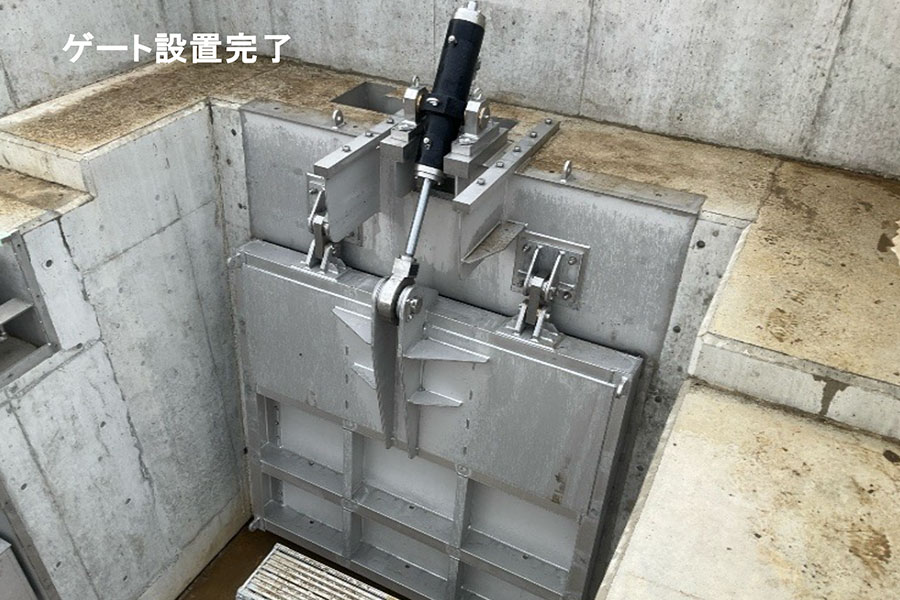

  • 令和7年11月撮影
    令和7年11月撮影
  • 令和7年11月撮影
    令和7年11月撮影
工事名 千曲川静間地区築堤護岸他その2工事
受注者 株式会社 植木組
場所 長野県飯山市静間地先
工期 令和6年11月9日~令和8年3月31日

進捗率

82.0%

令和7年11月30日時点

現在の進捗状況

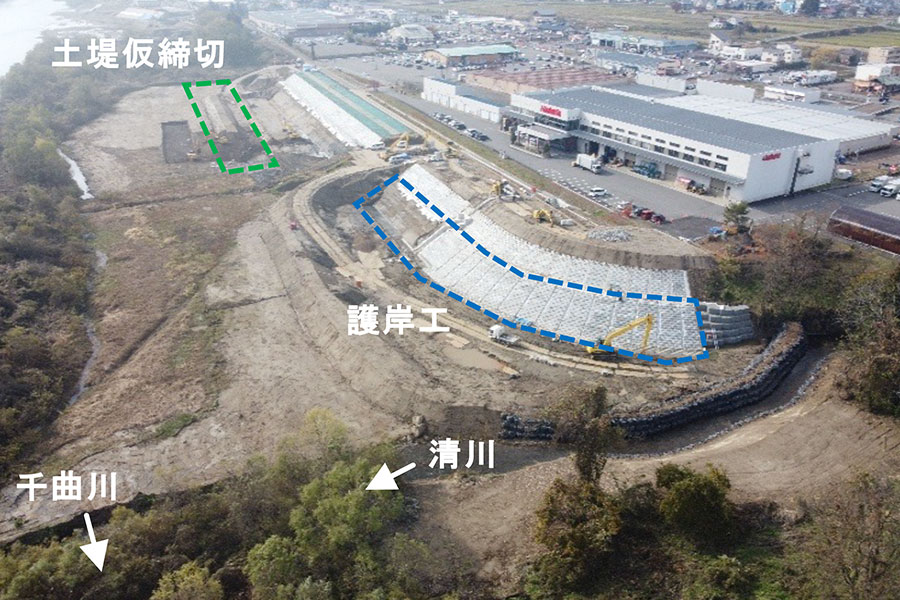

○河道掘削、築堤盛土、護岸工、清川の切り回しを行いました。
○今後も引き続き河川土工を進め、下段法面の護岸工を進めます。また、戸狩工業団地から根固めブロックの運搬も開始する予定です。

現場代理人・主任(監理)
技術者からのコメント

河道掘削・護岸工等が稼働してますので、工事用車両の出入りが多くなっています。
工事用車両は安全運行を徹底しますので、ご協力お願いします。
工事については安全第一で進めていきますので、今後ともよろしくお願いいたします。
