上今井遊水地斜面対策その2工事
| 工事名 | 上今井遊水地斜面対策その2工事 |
|---|---|
| 受注者 | 藤森建設工業 株式会社 |
| 場所 | 長野県中野市上今井地先 |
| 工期 | 令和7年3月29日~令和8年2月27日 |

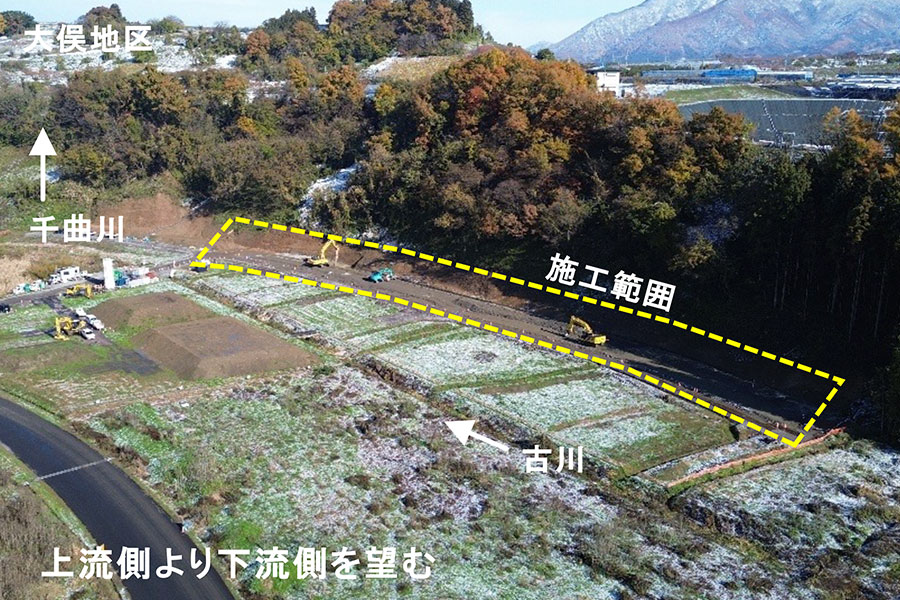

進捗率
49.1%
令和7年11月30日時点
現場代理人・主任(監理)
技術者からのコメント
工事用外周道路を当現場の大型ダンプが往来します。
安全運転を心掛けて無事故にて工事を進めてまいります。
工事関係者一丸となって『交通災害防止』及び『公衆災害防止』に努め、工事の早期完成を目指しますので、工事へのご理解ご協力のほどよろしくお願いいたします。

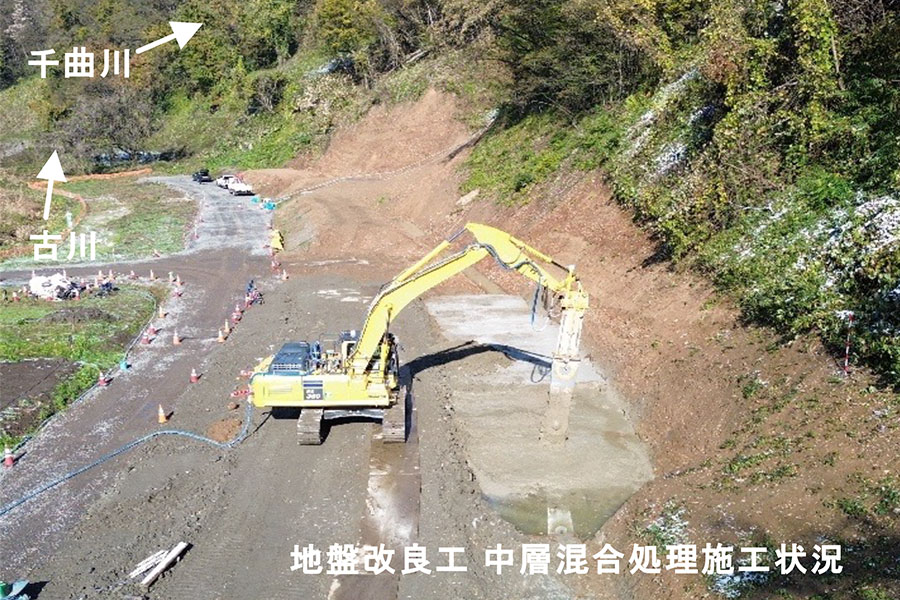

○地盤改良工 中層混合処理の施工が完了しました。
○現在は、擁壁工 補強盛土工の施工をしています。
