河川工事進捗状況

長沼地区河川防災ステーション地盤改良その3工事

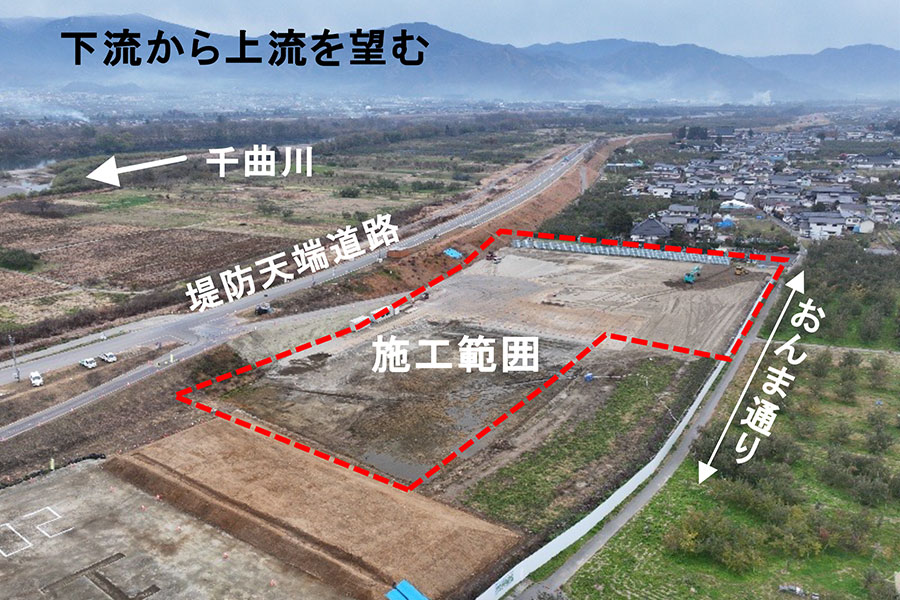

  • 令和7年11月撮影
    令和7年11月撮影

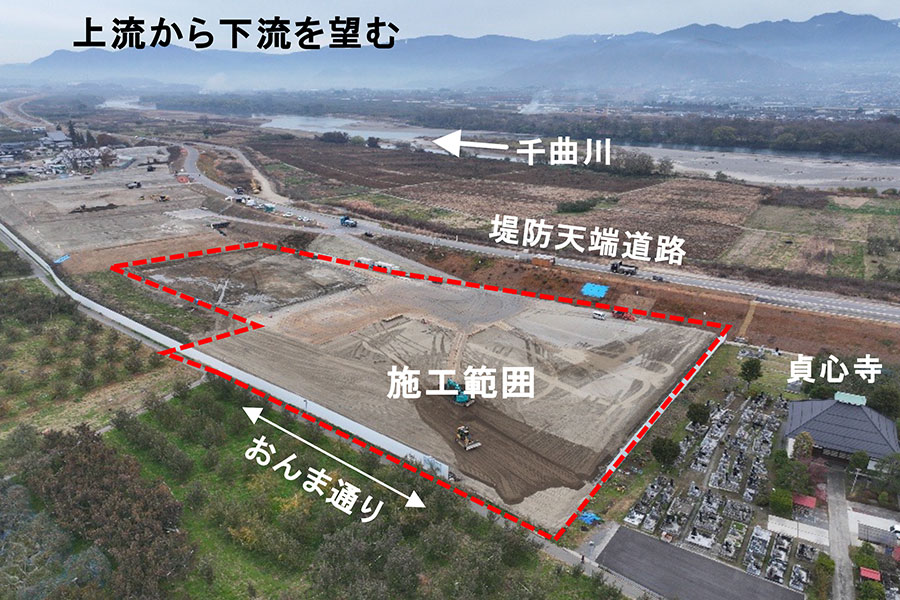

  • 令和7年11月撮影
    令和7年11月撮影
工事名 長沼地区河川防災ステーション地盤改良その3工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年3月28日~令和8年1月30日

進捗率

45.7%

令和7年11月30日時点

現在の進捗状況

○深層混合処理(地盤改良)の施工範囲におけるサンドマット工が完了しました。
○今後は、深層混合処理工(地盤改良)の機械の組立、施工を行います。

現場代理人・主任(監理)
技術者からのコメント

12月から深層混合処理工の開始に伴い施工機械やプラントの搬入をおこないます。深層混合処理工の開始に伴い資機材の搬入車両が堤防天端道路を頻繁に通行いたします。工事用車両は村山橋西交差点(給食センター)から堤防へ進入し、堤天端防道路を通行いたします。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。

過去に更新した定点観測の記録

令和7年10月31日
令和7年10月31日
令和7年9月30日
令和7年9月30日
令和7年8月31日
令和7年8月31日
