河川工事進捗状況

常郷地区築堤護岸他その3工事

  • 令和7年11月撮影
    令和7年11月撮影
  • 令和7年11月撮影
    令和7年11月撮影
工事名 常郷地区築堤護岸他その3工事
受注者 株式会社 植木組
場所 長野県飯山市常郷地先
工期 令和7年7月25日~令和8年3月31日

進捗率

2.0%

令和7年11月30日時点

現在の進捗状況

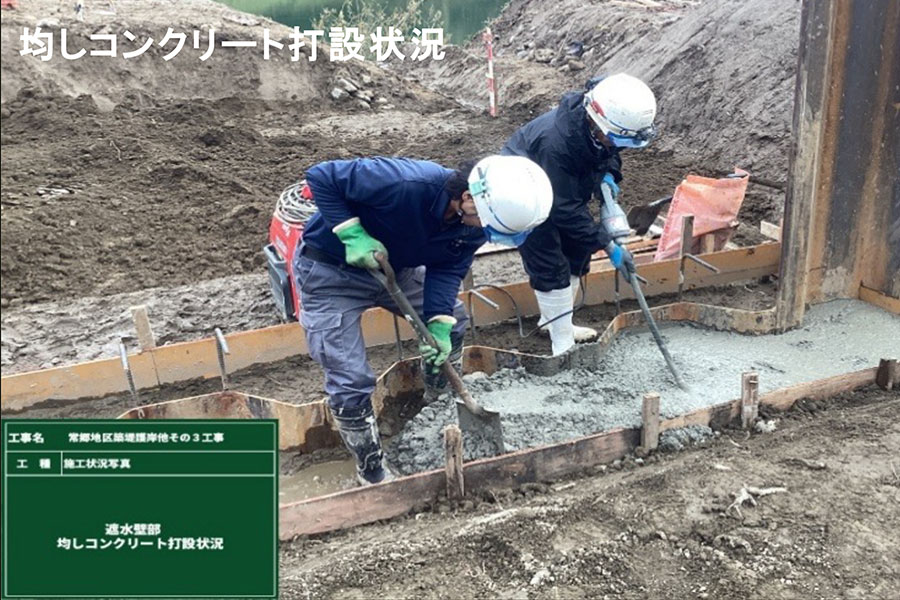

○樋門・樋管本体工の均しコンクリートを打設しています。

○今後は、BOXの据付・工事用道路造成を施工する予定となっています。

現場代理人・主任(監理)
技術者からのコメント

12月からBOXの据付関係の施工が始まり、BOX関係の機械・資材の搬入が始まりますが引き続き第三者優先で運行を徹底します。
安全第一で工事を進めていきますので、今後ともよろしくお願いいたします。
