立ヶ花上流河道掘削外その2工事
| 工事名 | 立ヶ花上流河道掘削外その2工事 |
|---|---|
| 受注者 | 川中島建設 株式会社 |
| 場所 | 長野県長野市津野地先及び上高井郡小布施町押羽地先 |
| 工期 | 令和7年7月25日~令和8年3月31日 |
進捗率
20.9%
令和7年11月30日時点
現場代理人・主任(監理)
技術者からのコメント
日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心よりお礼申し上げます。
施工中は、工事車両が往来するためご不便をおかけすることもあるかと思いますが、安全第一で進めていきますのでご理解とご協力の程よろしくお願い致します。

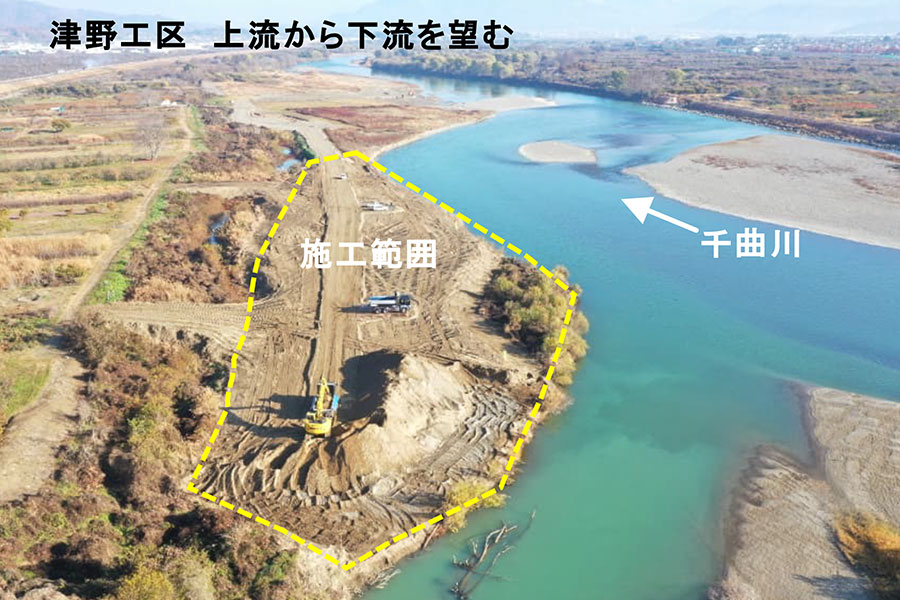

○津野工区:河川土砂掘削作業および運搬を行っています。

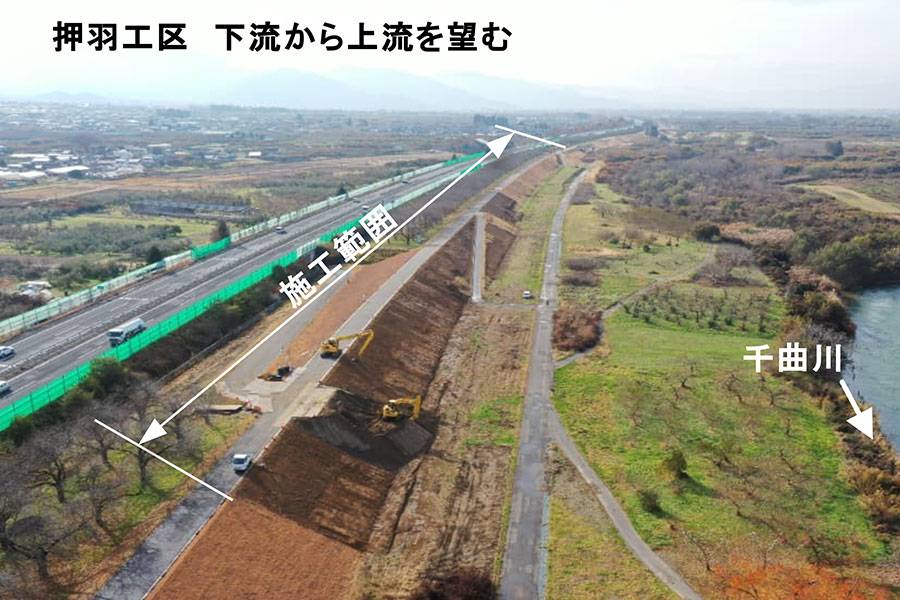

○押羽工区:表土の剥ぎ取りおよび津野工区からの土砂を受入れ用仮設の坂路を造成しています。
