河川工事進捗状況

塩崎遊水地排水樋門工事

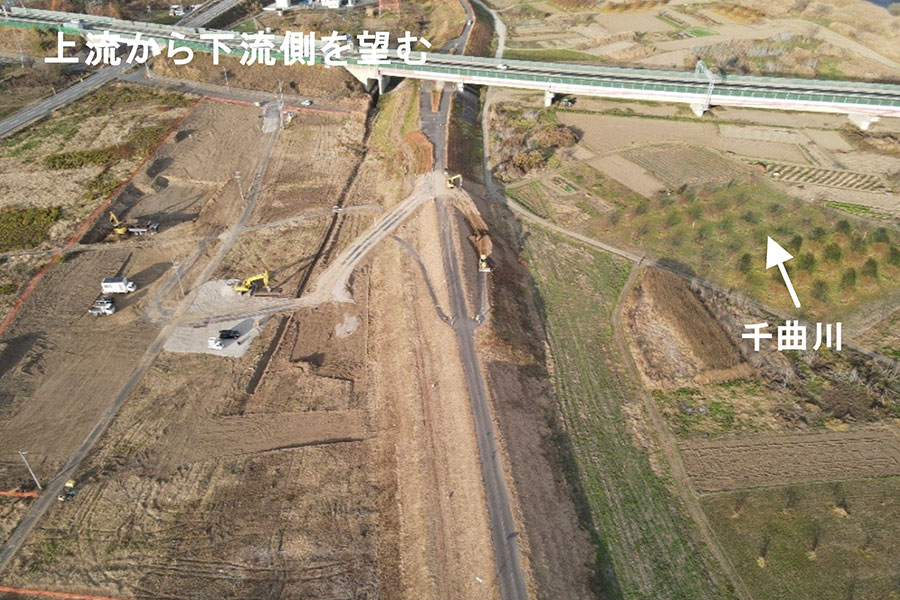

  • 令和7年11月撮影
    令和7年11月撮影

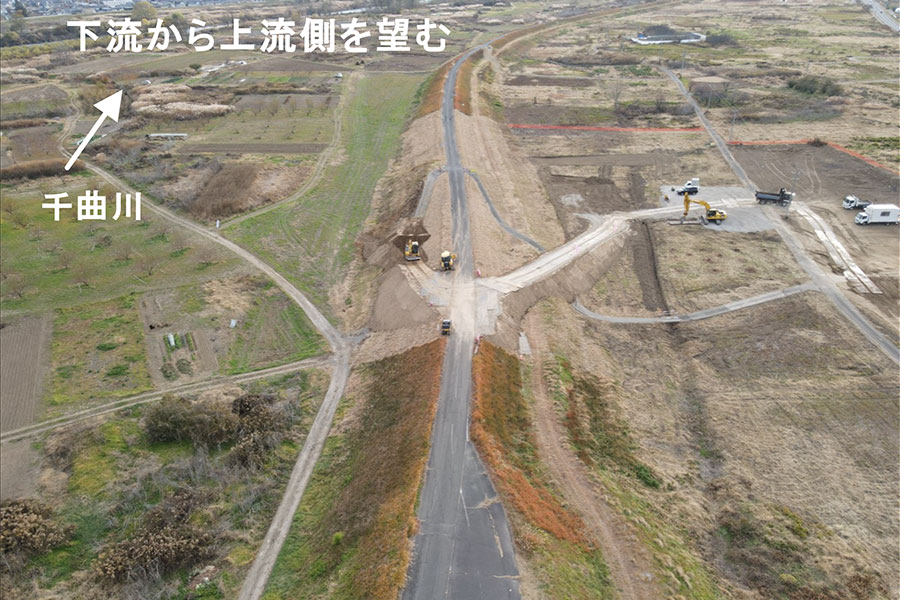

  • 令和7年11月撮影
    令和7年11月撮影
工事名 塩崎遊水地排水樋門工事
受注者 株式会社 木下組
場所 長野県長野市篠ノ井塩崎地先
工期 令和7年7月25日~令和8年3月31日

進捗率

6.7%

令和7年11月30日時点

現在の進捗状況

○川裏・川表側の工事用道路を造成しています。

現場代理人・主任(監理)
技術者からのコメント

11月10日から測量開始。
11月17日から工事用道路造成開始。                                                                                          現在、工事用道路造成中。
