河川工事進捗状況

立ヶ花地区堤防強化その2工事

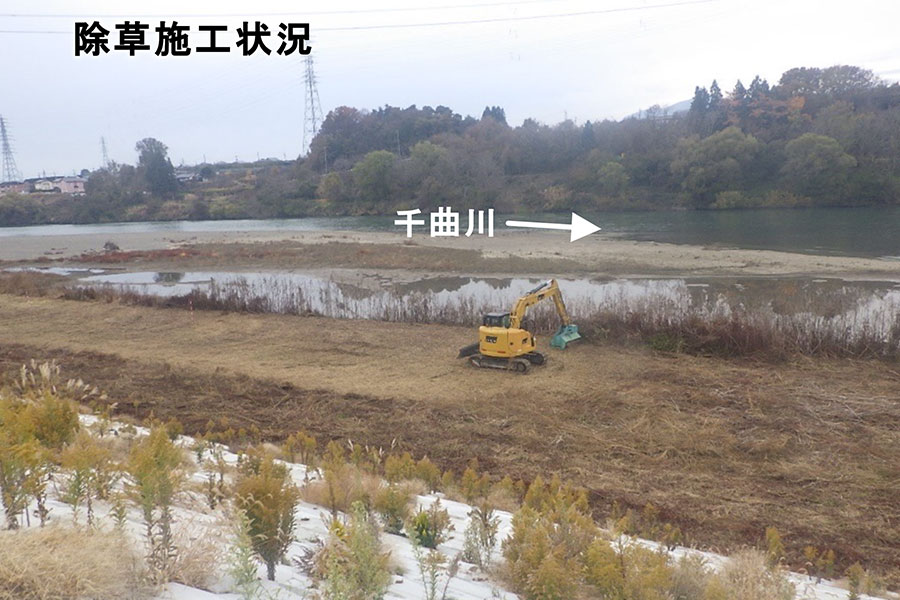

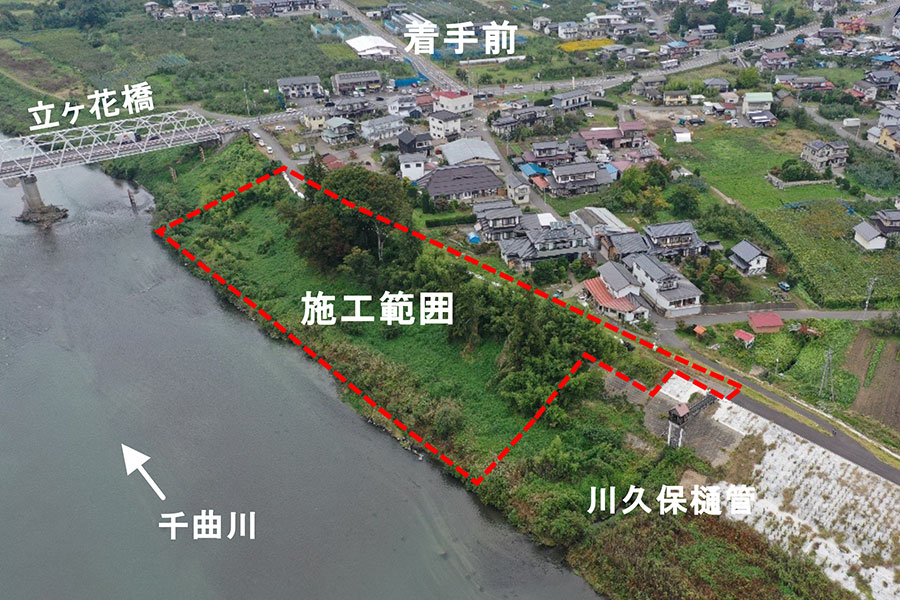

  • 令和7年11月撮影
    令和7年11月撮影
  • 令和7年11月撮影
    令和7年11月撮影
工事名 立ヶ花地区堤防強化その2工事
受注者 株式会社 守谷商会
場所 長野県中野市立ヶ花地先
工期 令和7年10月4日~令和8年3月31日

進捗率

6.8%

令和7年11月30日時点

現在の進捗状況

○堤防強化施工箇所までの工事用道路設置と、除草作業を行っています。

現場代理人・主任(監理)
技術者からのコメント

現在、準備作業(除草や測量など)を行うのと同時に、来年1月より安全に本工事を行うための、作業計画を立案しています。
地域の皆様方におかれましては、引き続き工事へのご理解とご協力をよろしくお願いいたします。
