常郷地区築堤護岸その2工事
| 工事名 | 常郷地区築堤護岸その2工事 |
|---|---|
| 受注者 | 藤森建設工業 株式会社 |
| 場所 | 長野県飯山市常郷地先 |
| 工期 | 令和7年3月27日~令和8年3月31日 |
進捗率
41.1%
令和7年12月31日時点
現場代理人・主任(監理)
技術者からのコメント
これから本格的な降雪・積雪時期となりますが、本工事は「冬期の工事一時中止」となり冬期間の現場での作業はすべて停止となり工事の再開は令和8年の3月を予想しております。

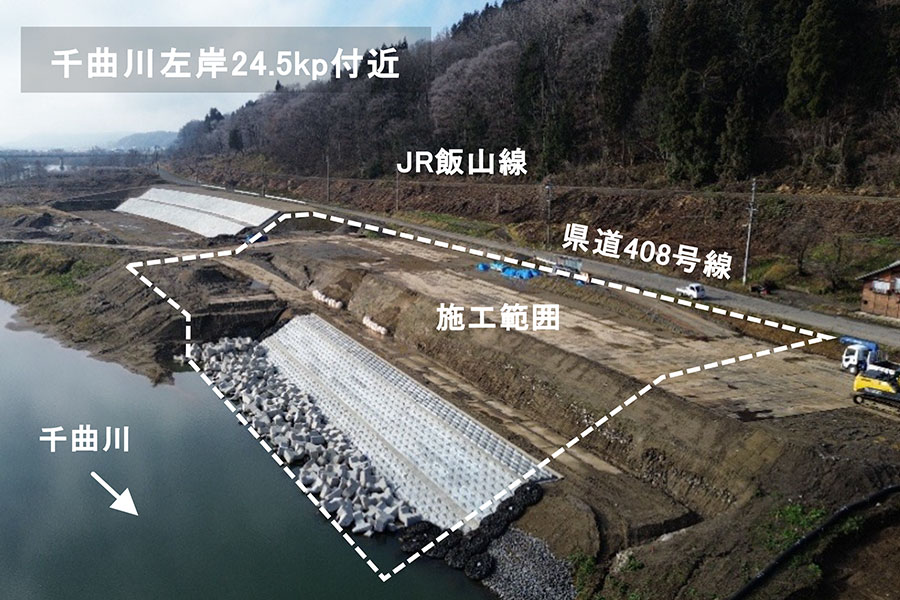

○法覆護岸工-大型連節ブロック張 及び止杭・護岸基礎工が完了しました。
○本工事箇所は周辺土質が軟弱粘性土であることに加え、「豪雪地帯」であることから降雪・積雪の影響により、冬期間のR7.12.10より『工事の一時中止』としています。
