河川工事進捗状況

長沼地区河川防災ステーション基盤整備その1工事

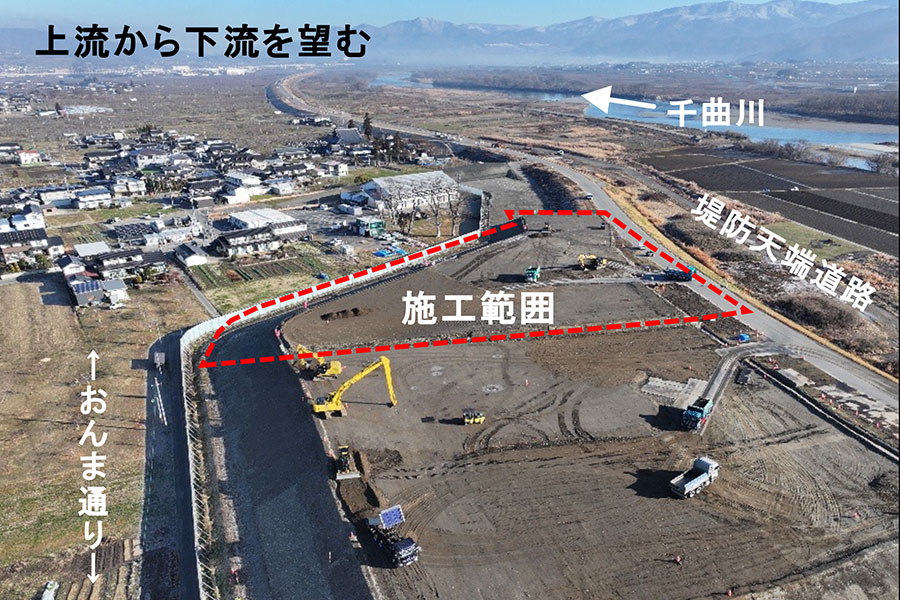

  • 令和7年12月撮影

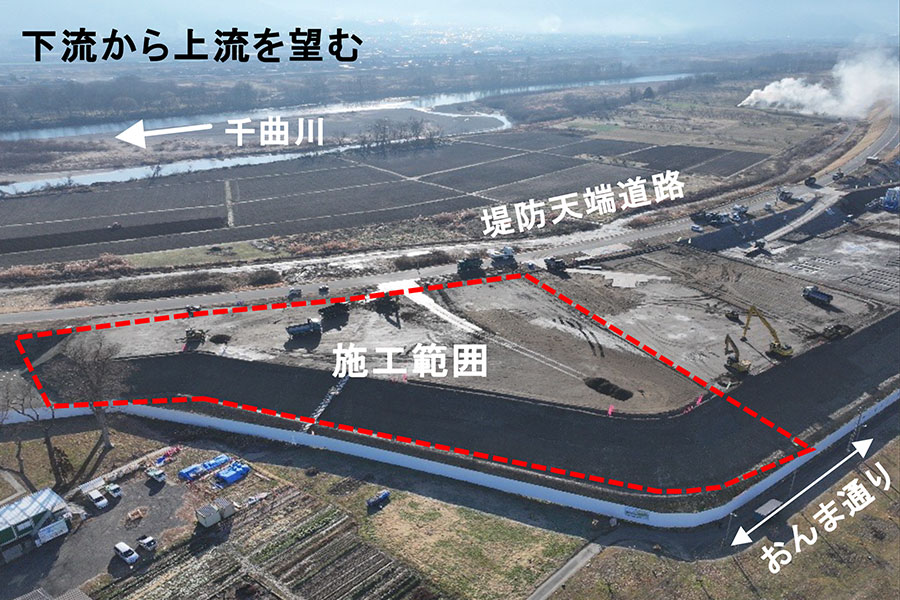

    令和7年12月撮影
  • 令和7年12月撮影
    令和7年12月撮影
工事名 長沼地区河川防災ステーション基盤整備その1工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年4月1日~令和8年3月31日

進捗率

91.5%

令和7年12月31日時点

現在の進捗状況

○長野市松代柴地先の河川土砂を掘削し、大型ダンプで運搬し、盛土工を行っています。

現場代理人・主任(監理)
技術者からのコメント

工事用車両は村山橋西交差点(給食センター)から堤防へ進入し、堤防道路を通行いたします。
昨年度から取り組んでいる現場事務所前の安全掲示板付近(長沼支所側)にイルミネーションを増設しました。お近くをお寄りの際は、是非実物をご覧いただければと思います。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。

過去に更新した定点観測の記録

令和7年11月30日
令和7年11月30日
令和7年10月31日
令和7年10月31日
令和7年9月30日
令和7年9月30日
令和7年8月31日
令和7年8月31日
令和7年7月31日
令和7年7月31日
令和7年6月30日
令和7年6月30日
