河川工事進捗状況

長沼地区河川防災ステーション地盤改良その3工事

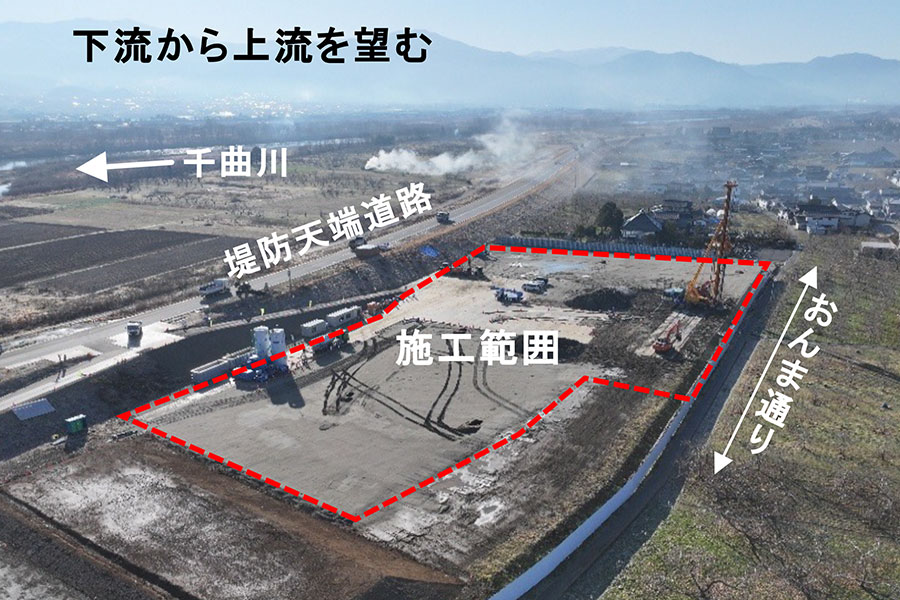

  • 令和7年12月撮影
    令和7年12月撮影

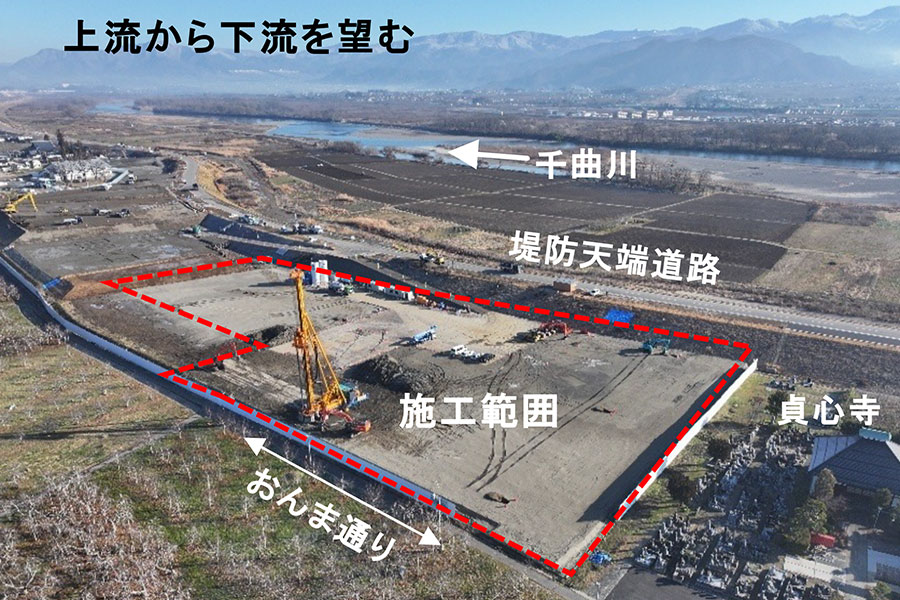

  • 令和7年12月撮影
    令和7年12月撮影
工事名 長沼地区河川防災ステーション地盤改良その3工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年3月28日~令和8年3月31日

進捗率

65.8%

令和7年12月31日時点

現在の進捗状況

○深層混合処理(地盤改良)の施工範囲におけるサンドマット工が完了し、深層混合処理工(地盤改良)を行なっています。

現場代理人・主任(監理)
技術者からのコメント

深層混合処理工の開始に伴いセメントローリ車両が堤防天端道路を頻繁に通行いたします。工事用車両は村山橋西交差点(給食センター)から堤防へ進入し、堤天端防道路を通行いたします。
深層混合処理工における改良機械の高さが約30mとなっております。この高さを活かし、地域の皆様に親しみを持っていただけるよう、改良機の頂部からツリー状のイルミネーションを設置いたしました。お近くをお寄りの際は、是非実物をご確認いただければと思います。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。
