上今井遊水地池内掘削その1他工事
| 工事名 | 上今井遊水地池内掘削その1他工事 |
|---|---|
| 受注者 | 株式会社 加賀田組 |
| 場所 | 長野県中野市上今井地先 |
| 工期 | 令和7年4月1日~令和8年2月27日 |
進捗率
73.7%
令和7年12月31日時点
現場代理人・主任(監理)
技術者からのコメント
降雨・降雪が多くなり粘性土、砂礫土の含水比が高くなっています。
粘性土と砂礫土の混合土に生石灰を添加し含水比を調整して改良土の作成を行っています。
引き続き安全第一に工事を進めていき、 無事故・無災害での工事完了を目指していきます。

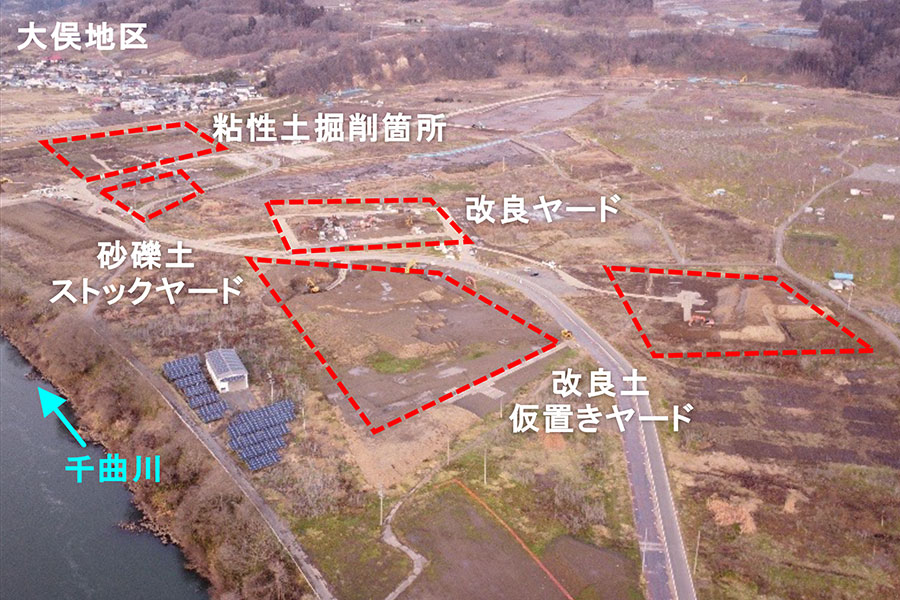

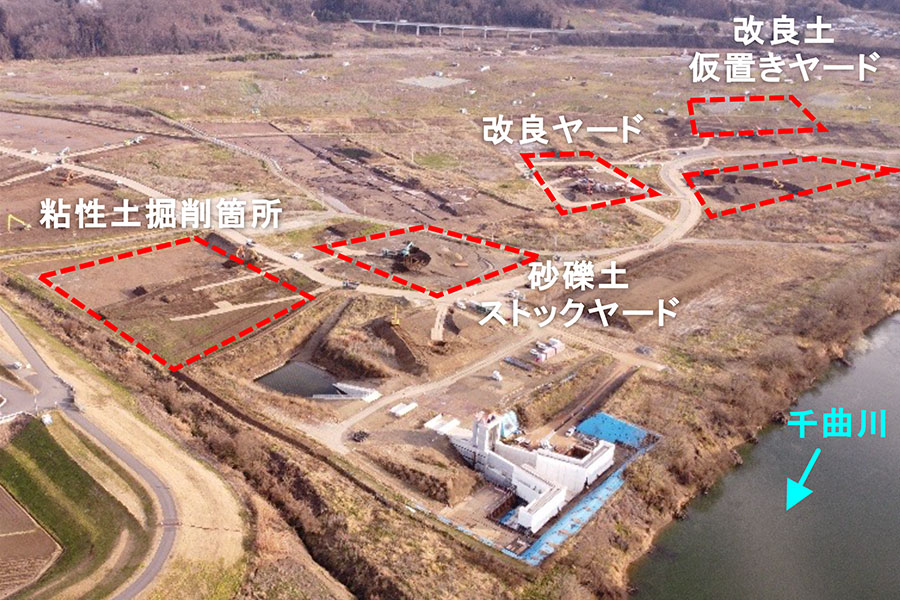

○遊水地内の掘削土砂と砂礫土を混合し土質改良を行っています。
○改良土は仮置きヤードへストックしています。
○改良土は他工事の盛土材に利用されています。
