河川工事進捗状況

屋島築堤その14及び更埴橋地区河道掘削工事

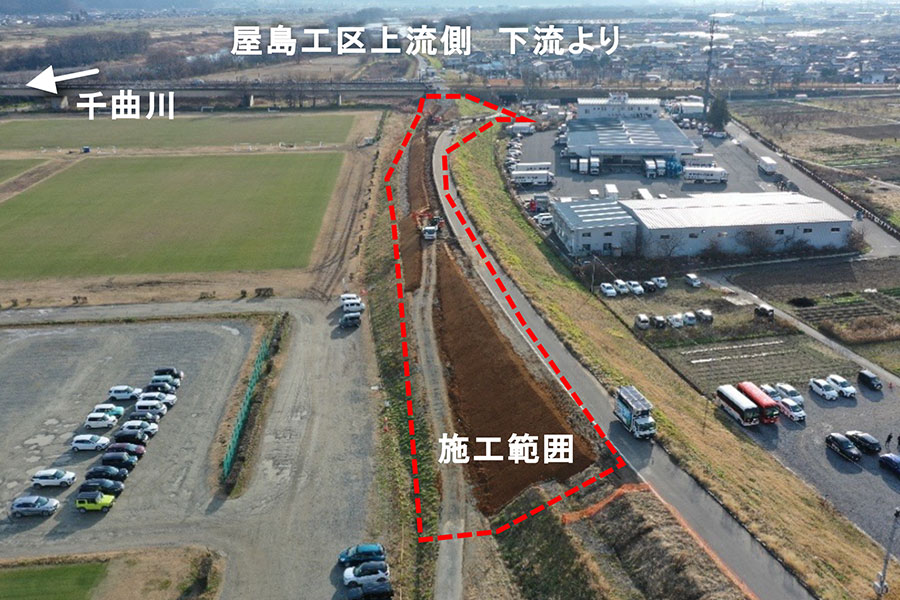

  • 令和7年12月撮影
    令和7年12月撮影

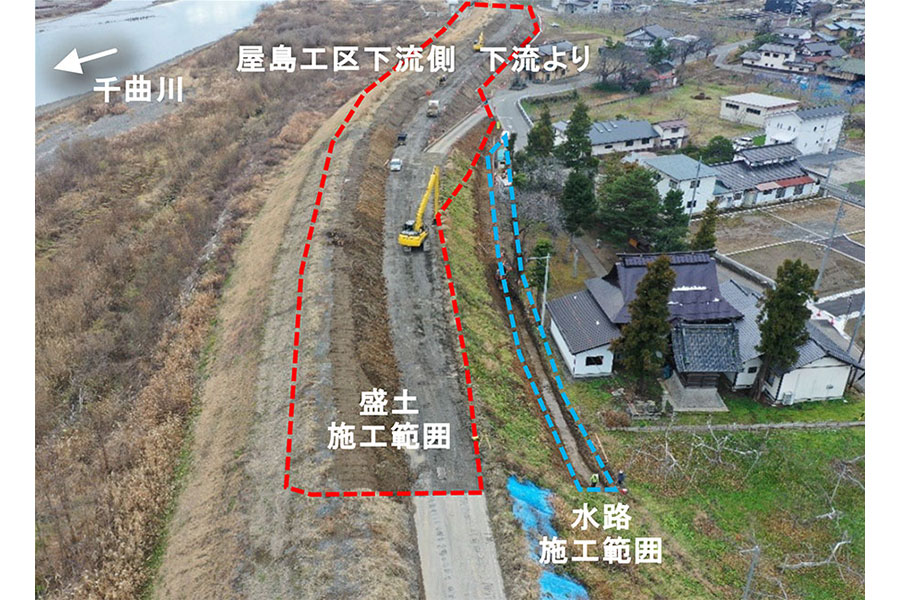

  • 令和7年12月撮影
    令和7年12月撮影
工事名 屋島築堤その14及び更埴橋地区河道掘削工事
受注者 株式会社 守谷商会
場所 長野県長野市屋島地先外
工期 令和7年6月19日~令和8年3月31日

進捗率

50.6%

令和7年12月31日時点

現在の進捗状況

○上流側にて築堤盛土の施工を行っています。
○下流側にて堤防川裏側に水路の設置を行っています。

現場代理人・主任(監理)
技術者からのコメント

屋島橋側の上流工区では築堤盛土の工事を行うためのダンプトラックによる土砂運搬作業を行っております。今後路盤の施工を行います。
村山橋側の下流工区では全延長の5/6まで設置が完了しています。今後は築堤盛土の施工準備を行ってまいります。
引き続き各所に誘導員を配置し地元車両優先及び安全第一で作業を行ってまいります。
地域の皆様にご不便おかけしておりますが、振動、騒音に注意し施工を進めてまいりますので、ご理解のほどよろしくお願いします。

過去に更新した定点観測の記録

令和7年11月30日
令和7年11月30日
令和7年10月31日
令和7年10月31日
令和7年9月30日
令和7年9月30日
