河川工事進捗状況

塩崎遊水地排水樋門工事

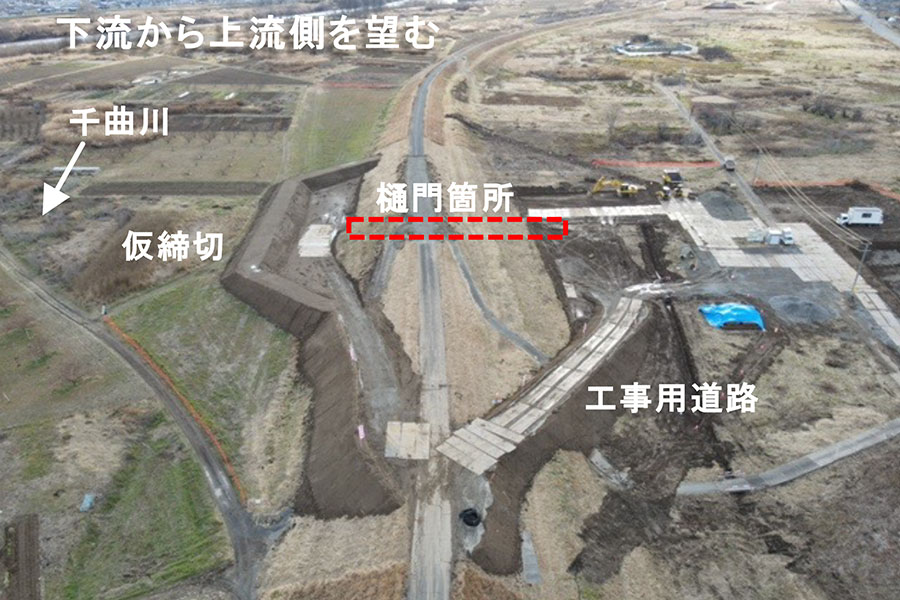

  • 令和7年12月撮影
    令和7年12月撮影
  • 令和7年12月撮影
    令和7年12月撮影
工事名 塩崎遊水地排水樋門工事
受注者 株式会社 木下組
場所 長野県長野市篠ノ井塩崎地先
工期 令和7年7月25日~令和8年3月31日

進捗率

7.3%

令和7年12月31日時点

現在の進捗状況

○仮締切設置完了しました。
○光ケーブル切替完了しました。
○河川土工:ICT掘削施工開始しました。
○今後は工場で製作したプレキャスト樋管の施工を行います。

現場代理人・主任(監理)
技術者からのコメント

非出水期ですが、千曲川の増水等に注意して工事を行って行きます。

過去に更新した定点観測の記録

令和7年11月30日
令和7年11月30日
