河川工事進捗状況

埴生遊水地周囲堤護岸その1工事

  • 令和8年1月撮影
    令和8年1月撮影
  • 令和8年1月撮影
    令和8年1月撮影
工事名 埴生遊水地周囲堤護岸その1工事
受注者 株式会社 宮下組
場所 長野県千曲市大字中地先
工期 令和7年3月27日~令和8年3月31日

進捗率

47.0%

令和8年1月31日時点

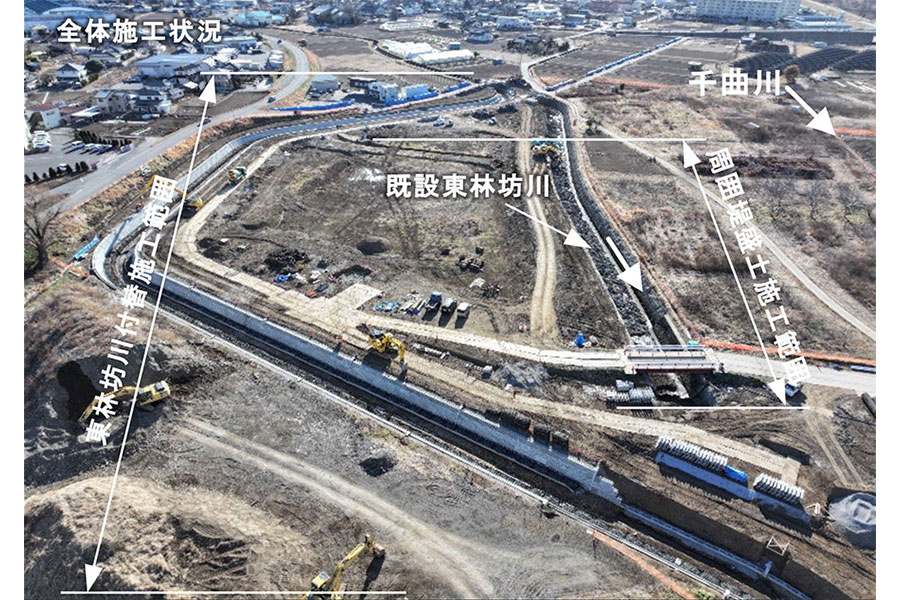

現在の進捗状況

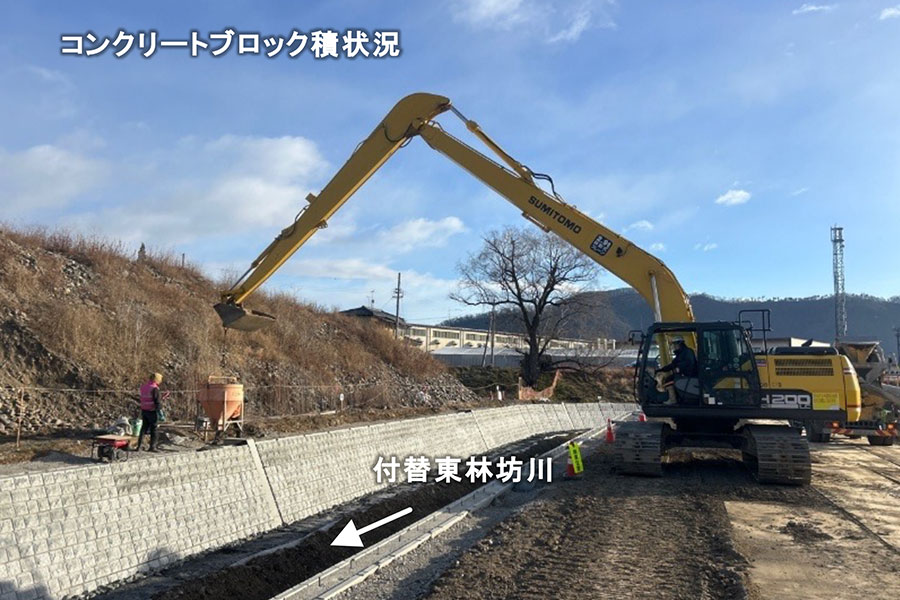

○東林坊川付替部:コンクリートブロック積の施工を行っています。
○旧東林坊川部:護岸の取り壊しを行っています。

現場代理人・主任(監理)
技術者からのコメント

安全第一で作業し、無事故無災害にて完成を目指しますので、ご理解・ご協力をお願いいたします。

過去に更新した定点観測の記録

令和7年12月31日
令和7年12月31日
令和7年11月30日
令和7年11月30日
令和7年10月31日
令和7年10月31日
令和7年9月30日
令和7年9月30日
