河川工事進捗状況

上今井遊水地周囲堤その2他工事

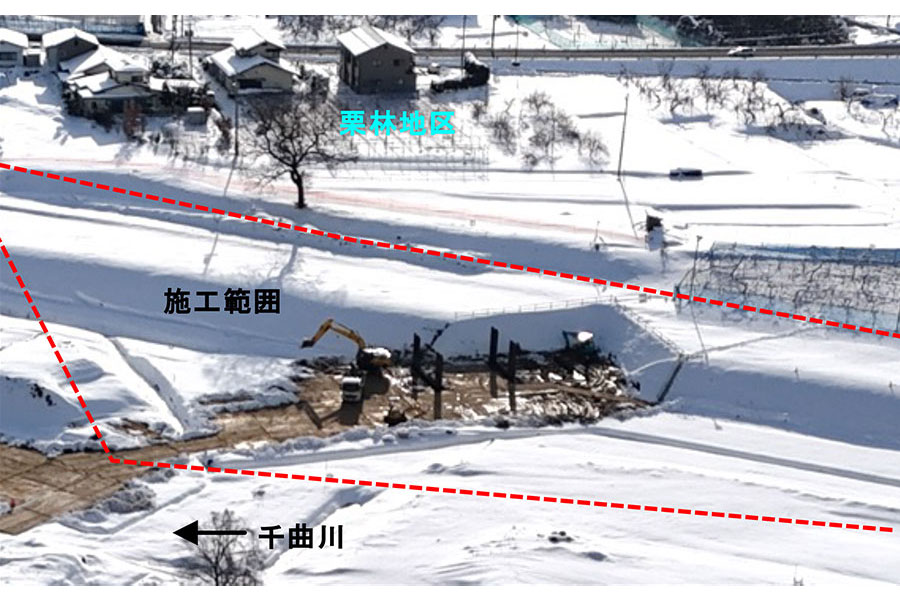

  • 令和8年1月撮影
    令和8年1月撮影

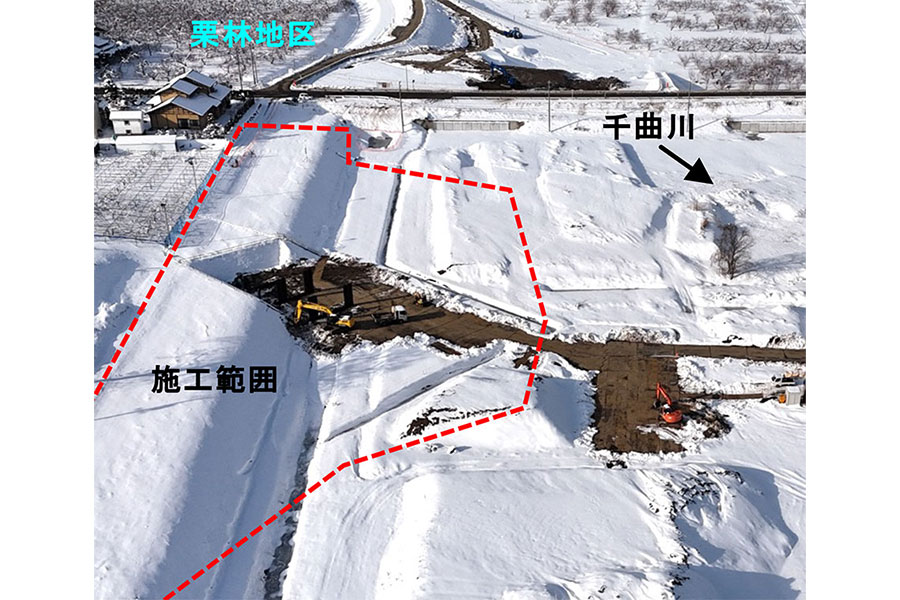

  • 令和8年1月撮影
    令和8年1月撮影
工事名 上今井遊水地周囲堤その2他工事
受注者 中信建設 株式会社
場所 長野県中野市上今井地先
工期 令和7年9月10日~令和8年3月31日

進捗率

7.1%

令和8年1月31日時点

現在の進捗状況

○場外からの排水を遊水地内に流入するための排水樋門の工事に着手しました。
○矢板を打込み、均しコンクリートの基礎工を施工しています。

現場代理人・主任(監理)
技術者からのコメント

現在整備中の上今井遊水地内での工事で、右岸栗林地区からの雨水や用排水が遊水地内に流入するための水路と排水樋門を施工し、その後に民地側に新たな周囲堤等の盛土工事を施工します。県道三水中野線を通行する皆様や周辺の耕作地を利用する皆様には、大変ご迷惑をおかけしますが、交通事故の防止に努め、安全第一で作業し、無事故無災害にて完成を目指しますので、ご理解・ご協力をお願いいたします。

過去に更新した定点観測の記録

令和7年12月31日
令和7年12月31日
令和7年11月30日
令和7年11月30日
