河川工事進捗状況

上今井遊水地囲繞提その2他工事

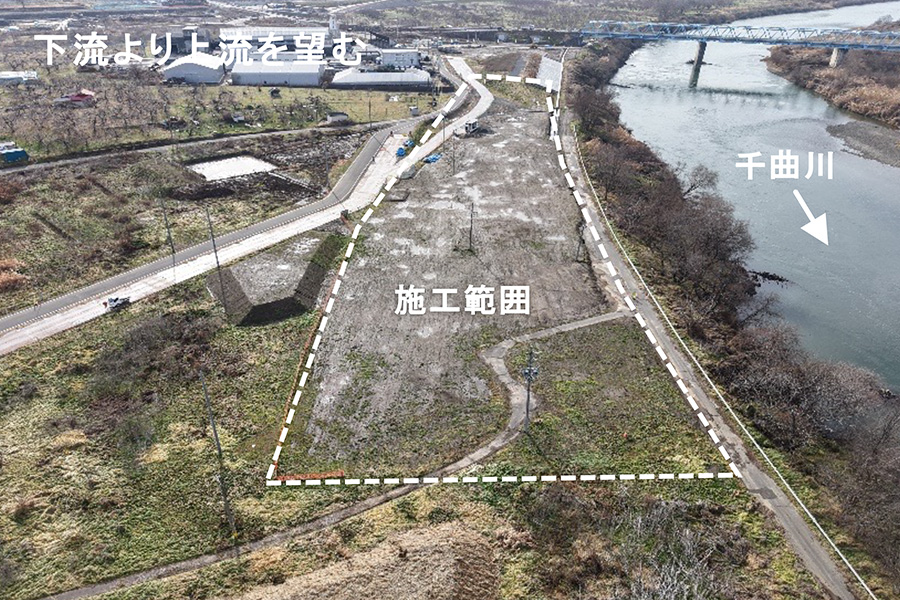

  • 令和8年2月撮影
    令和8年2月撮影

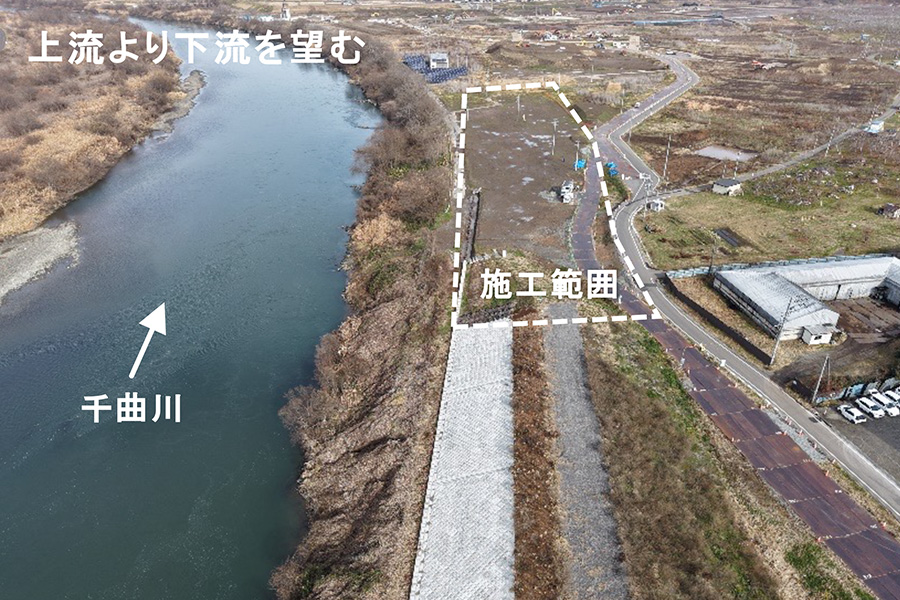

  • 令和8年2月撮影
    令和8年2月撮影
工事名 上今井遊水地囲繞提その2他工事
受注者 株式会社 鹿熊組
場所 長野県中野市上今井地先
工期 令和7年3月28日~令和8年3月31日

進捗率

37.9%

令和8年2月28日時点

現在の進捗状況

○長野市篠ノ井横田の土砂運搬は完了し、上今井工区盛土工の準備を行っています。

現場代理人・主任(監理)
技術者からのコメント

引き続き、安全管理および品質確保を徹底し、円滑な施工に努めてまいりますのでご協力よろしくお願いいたします。
