河川工事進捗状況

上今井遊水地囲繞提その3他工事

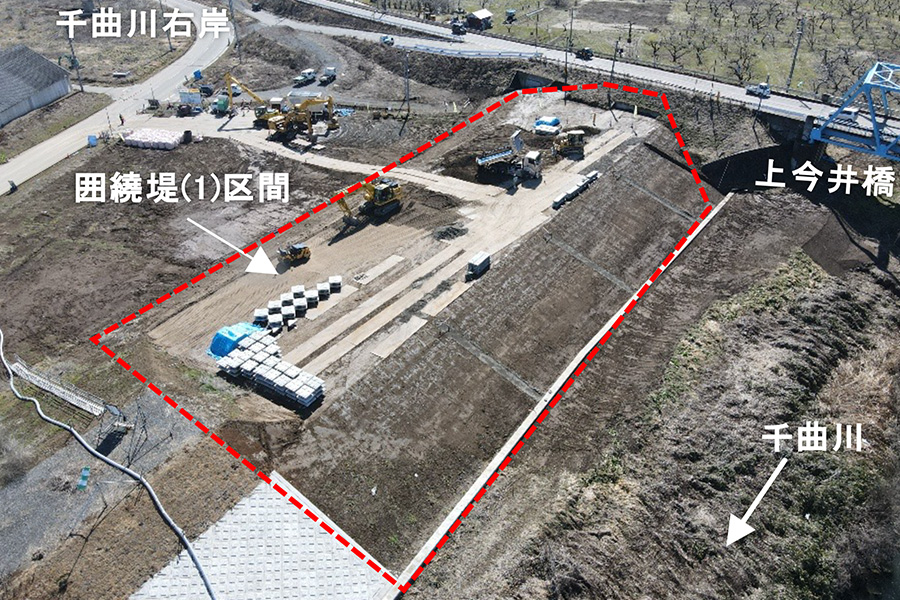

  • 令和8年2月撮影
    令和8年2月撮影

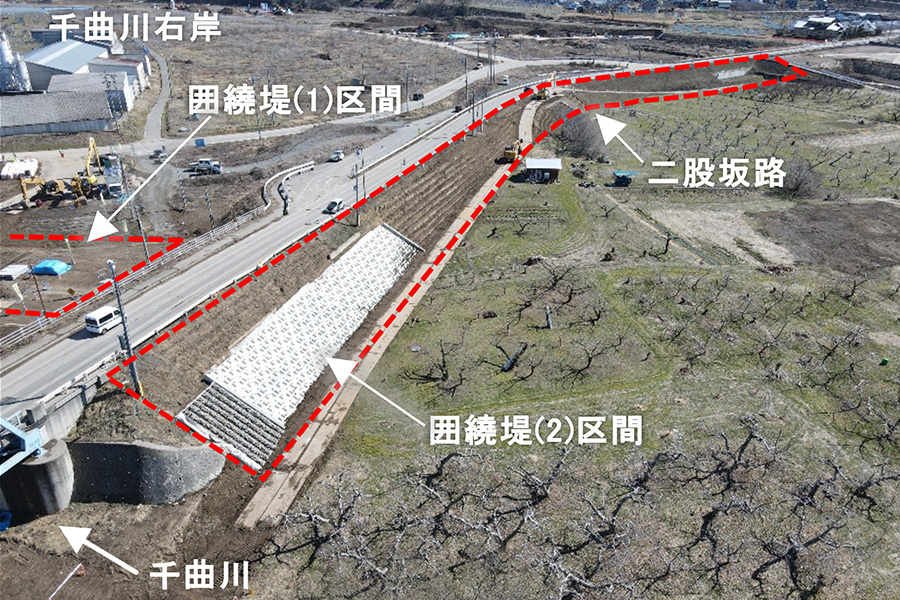

  • 令和8年2月撮影
    令和8年2月撮影
工事名 上今井遊水地囲繞提その3他工事
受注者 株式会社 北條組
場所 長野県中野市上今井地先
工期 令和7年5月1日~令和8年3月31日

進捗率

39.0%

令和8年2月28日時点

現在の進捗状況

○(1)区間:盛土工及び運搬を行っており、1次盛土(大型ブロック張天端高)までの盛土が2月末で完了となります。その後、大型ブロック張の施工を行います。
○(2)区間:盛土工・段切りが完了し、今後は衣土施工を行う予定です。

現場代理人・主任(監理)
技術者からのコメント

日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心より御礼申し上げます。
本工事は遊水地と河道を仕切る堤防(囲繞堤)を設置する工事です。
施工中は、工事車輌の往来するため、ご不便をおかけすることもあるかと思いますが、安全第一で進めて参りますのでご理解とご協力の程よろしくお願いします。

過去に更新した定点観測の記録

令和8年1月31日
令和8年1月31日
令和7年12月31日
令和7年12月31日
令和7年11月30日
令和7年11月30日
令和7年10月31日
令和7年10月31日
