河川工事進捗状況

塩崎遊水地排水樋門工事

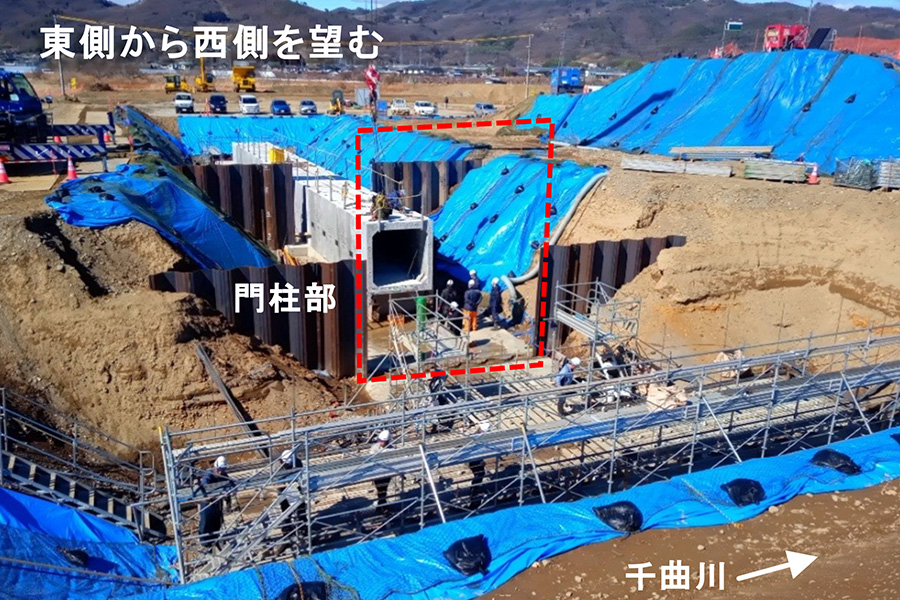

  • 令和8年2月撮影

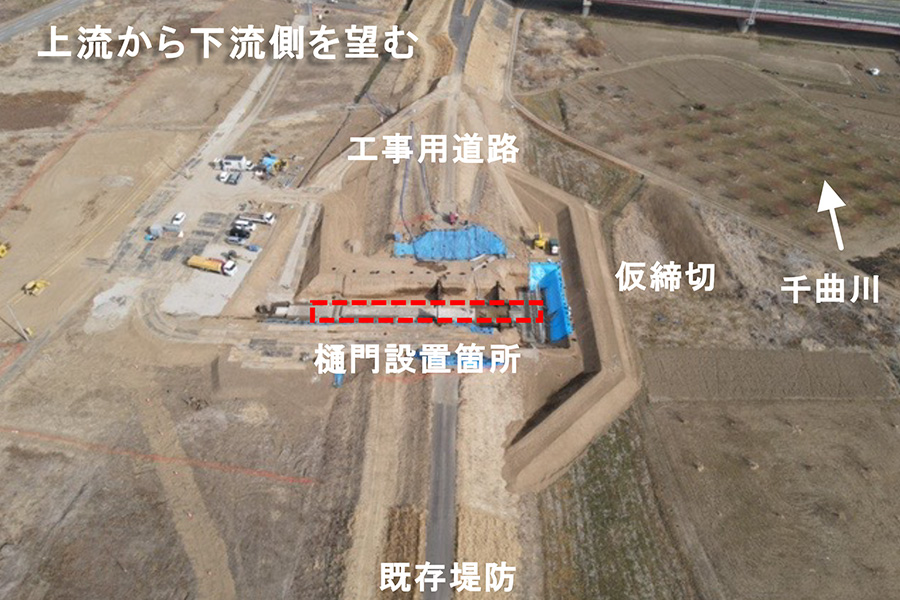

    令和8年2月撮影
  • 令和8年2月撮影
    令和8年2月撮影
工事名 塩崎遊水地排水樋門工事
受注者 株式会社 木下組
場所 長野県長野市篠ノ井塩崎地先
工期 令和7年7月25日~令和8年3月31日

進捗率

18.6%

令和8年2月28日時点

現在の進捗状況

○PC函渠の据付けと川表側翼壁底盤鉄筋を施工しています。
○今後、樋管・樋門本体の函渠部底版の鉄筋及び型枠を組立て、コンクリートを打設します。

現場代理人・主任(監理)
技術者からのコメント

まだまだ降雪時期のため、敷いてある鉄板上が滑りやすくなるため転倒等に気を付けて作業を行います。
寒暖差が激しいので体調管理に心がけるよう朝礼にて注意喚起を行っています。
工事期間中は農道・自転車道の通行止め箇所がありますので、迂回をお願いいたします。

過去に更新した定点観測の記録

令和8年1月31日
令和8年1月31日
令和7年12月31日
令和7年12月31日
令和7年11月30日
令和7年11月30日
