河川工事進捗状況

埴生遊水地囲繞堤及び周囲堤工事

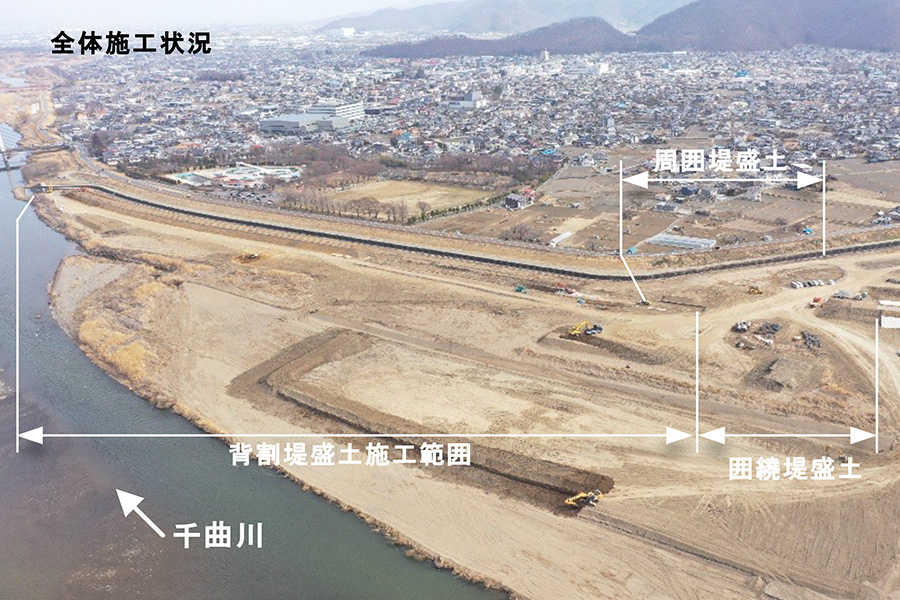

  • 令和8年2月撮影
    令和8年2月撮影
  • 令和8年2月撮影
    令和8年2月撮影
工事名 埴生遊水地囲繞堤及び周囲堤工事
受注者 川中島建設 株式会社
場所 長野県千曲市大字中地先
工期 令和7年10月17日~令和8年3月31日

進捗率

16.0%

令和8年2月28日時点

現在の進捗状況

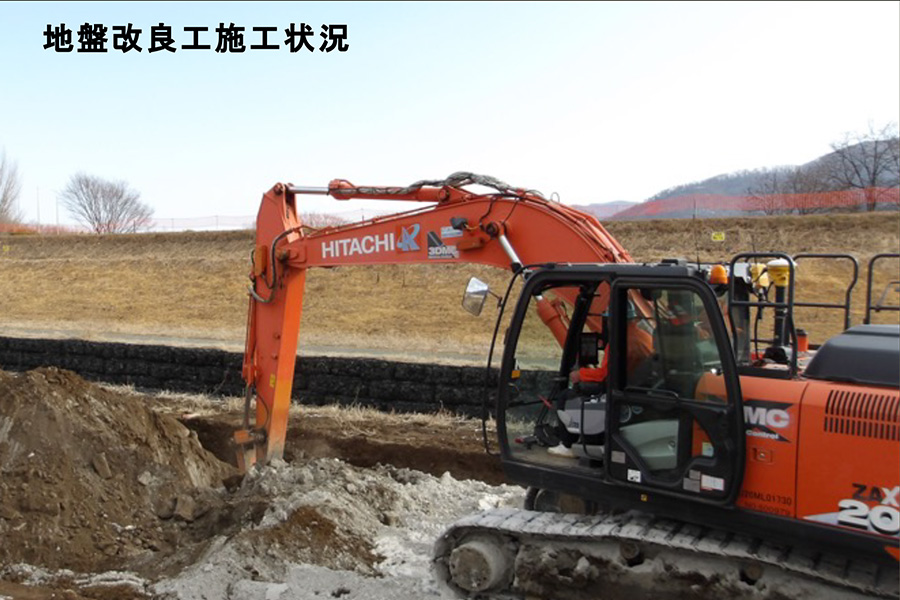

○背割堤盛土部:法面の衣土及び地盤改良の施工を行っています。

現場代理人・主任(監理)
技術者からのコメント

日頃より、地域の皆様には埴生遊水地事業へのご理解・ご協力を賜り、心よりお礼申し上げます。
安全第一で進めていきますのでご理解とご協力の程よろしくお願い致します。

過去に更新した定点観測の記録

令和8年1月31日
令和8年1月31日
