常郷地区築堤護岸その2工事
| 工事名 | 常郷地区築堤護岸その2工事 |
|---|---|
| 受注者 | 藤森建設工業 株式会社 |
| 場所 | 長野県飯山市常郷地先 |
| 工期 | 令和7年3月27日~令和8年6月1日 |
進捗率
37.1%
令和8年3月31日時点
現場代理人・主任(監理)
技術者からのコメント
「常郷地区」での本格的な工事開始となり、「Con二次製品」や「砕石」などの搬入を大型工事車両にて行うこととなり、一般の車両の方々へご迷惑をお掛けしている可能性がございますが、本工事は「大型工事車両の可能な限りの削減」「工事車両の道路狭窄部での対向車確認・一般車両優先の徹底」などの対応を徹底し工事完成まで進めますのでご理解とご協力をお願い致します。

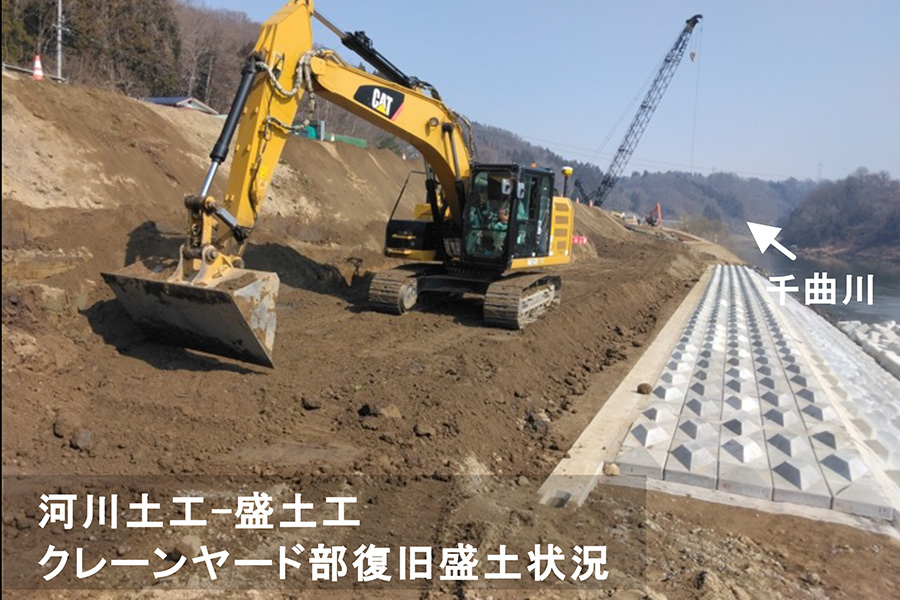

○3月24日より本格的に工事を再開し二次掘削と二次盛土を平行して実施しています。

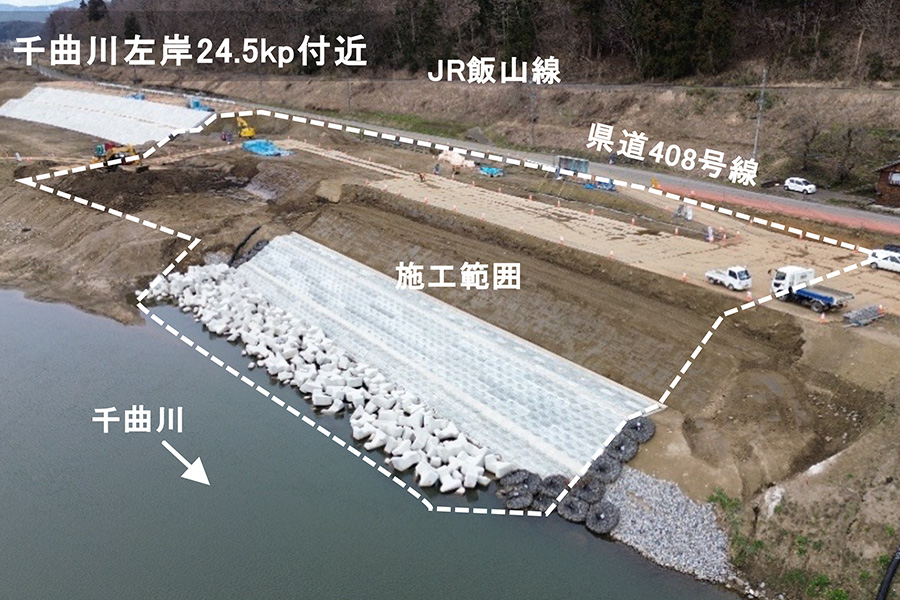

○今後は、「河川土工」と併せて「法覆護岸工-大型ブロック張」を進める予定です。
