河川工事進捗状況

長沼地区河川防災ステーション地盤改良その3工事

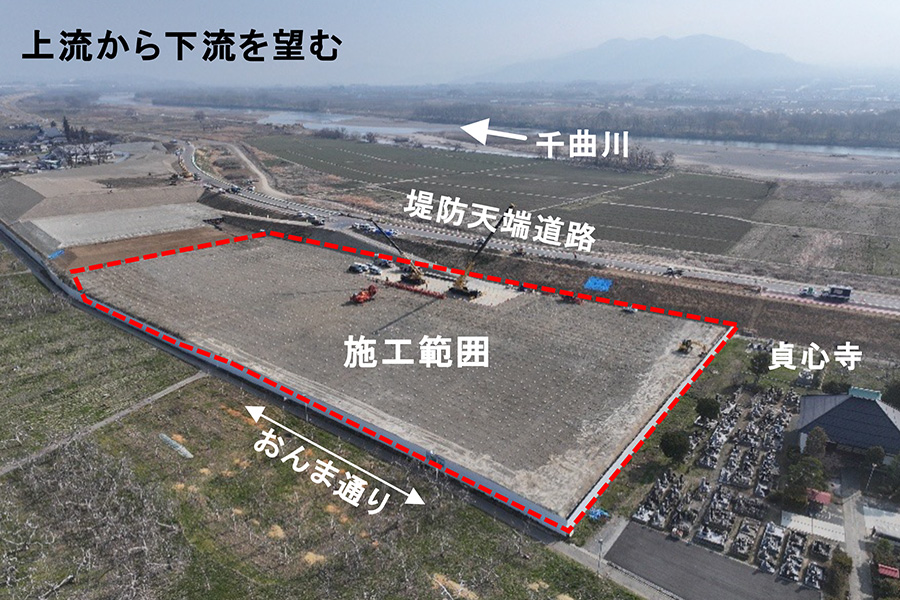

  • 令和8年3月撮影
    令和8年3月撮影

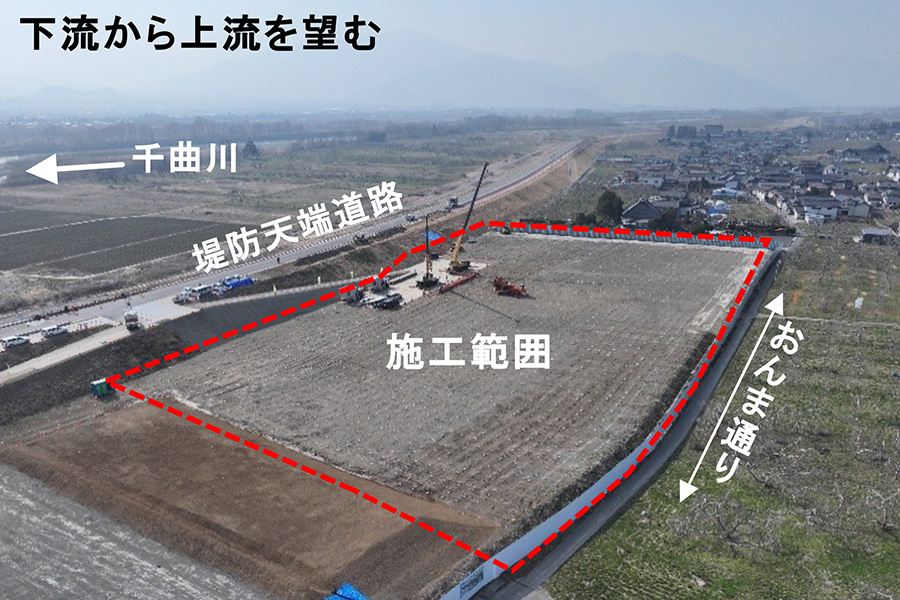

  • 令和8年3月撮影
    令和8年3月撮影
工事名 長沼地区河川防災ステーション地盤改良その3工事
受注者 株式会社 北條組
場所 長野県長野市穂保地先
工期 令和7年3月28日~令和8年5月29日

進捗率

93.1%

令和8年3月31日時点

現在の進捗状況

○圧密促進工法のバーチカルドレーン工が完了し、整地を行っています。
○堤防天端の修繕工事を行っていきます。

現場代理人・主任(監理)
技術者からのコメント

工事用車両は村山橋西交差(食センター)から堤防へ進入し、堤天端防道路を通行いたします。工事数量の増工により、工期が令和8年5月31日まで延伸する予定です。
工事期間中はご不便をお掛けいたしますが、安全第一で速やかに工事が完了するよう努めてまいりますので、何卒ご協力を賜りますようお願いいたします。
