河川工事進捗状況

屋島築堤その14及び更埴橋地区河道掘削工事

  • 令和8年3月撮影
    令和8年3月撮影
  • 令和8年3月撮影
    令和8年3月撮影
工事名 屋島築堤その14及び更埴橋地区河道掘削工事
受注者 株式会社 守谷商会
場所 長野県長野市屋島地先外
工期 令和7年6月19日~令和8年6月1日

進捗率

67.2%

令和8年3月31日時点

現在の進捗状況

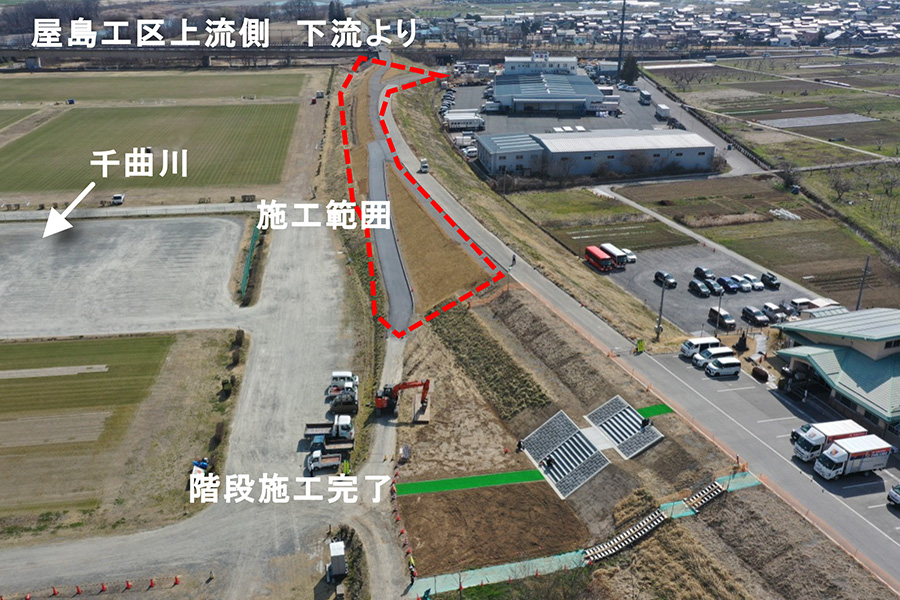

○上流側リバーフロントスポーツガーデン様事務所前での階段の設置が完了しました。今後は残りの芝張を行い、上流工区は終了の見込みです。

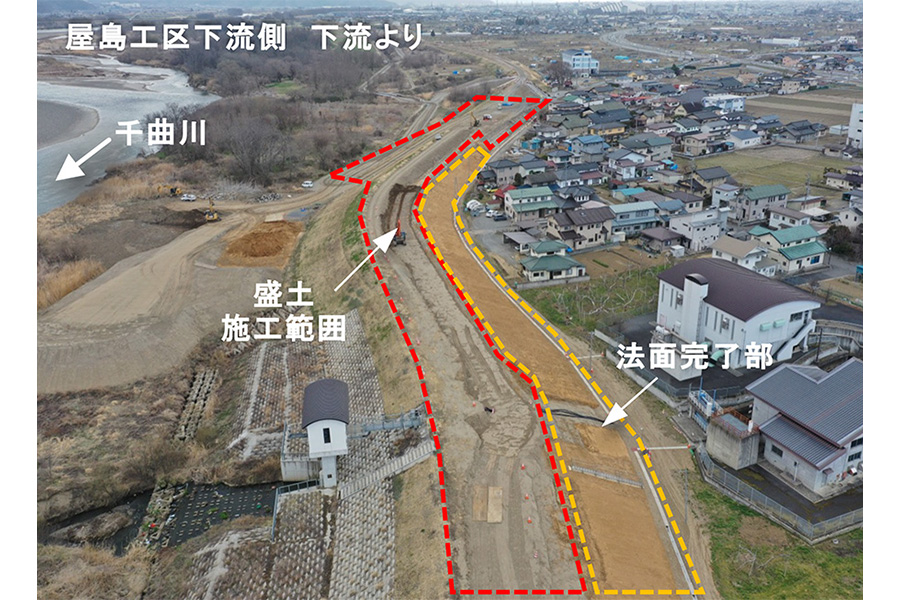

○下流側にて引き続き、築堤盛土のための掘削と法面の作成、上段部の盛土をおこなっています。

現場代理人・主任(監理)
技術者からのコメント

引き続き各所に誘導員を配置し地元車両優先及び安全第一で作業を行ってまいります。
地域の皆様にご不便おかけしておりますが、振動、騒音に注意し施工を進めてまいりますので、ご理解のほどよろしくお願いします。
