河川工事進捗状況

上今井遊水地囲繞提その3他工事

  • 令和8年3月撮影
    令和8年3月撮影
  • 令和8年3月撮影
    令和8年3月撮影
工事名 上今井遊水地囲繞提その3他工事
受注者 株式会社 北條組
場所 長野県中野市上今井地先
工期 令和7年5月1日~令和8年6月1日

進捗率

63.0%

令和8年3月31日時点

現在の進捗状況

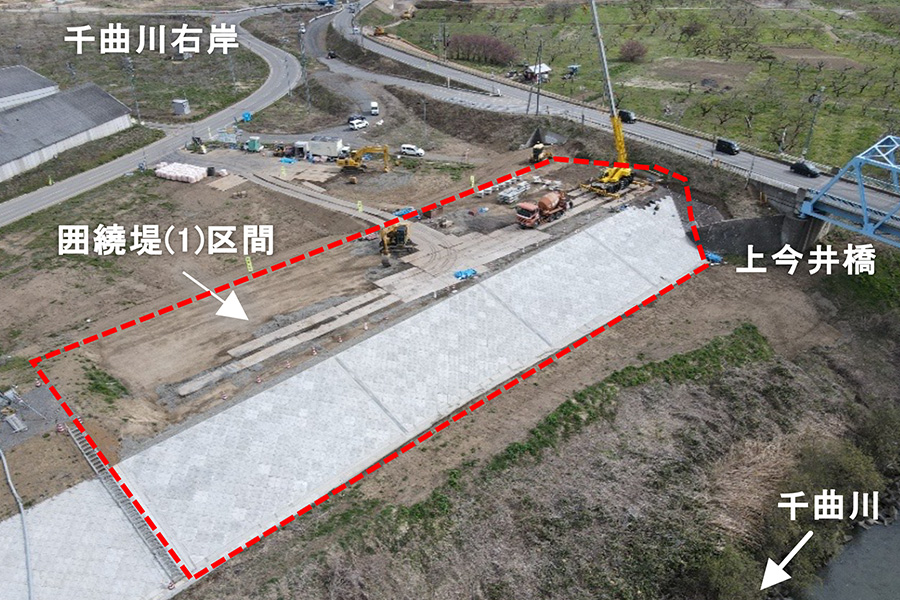

○(1)区間:大型ブロック張り工を行っており、今後は2次盛土を開始します。

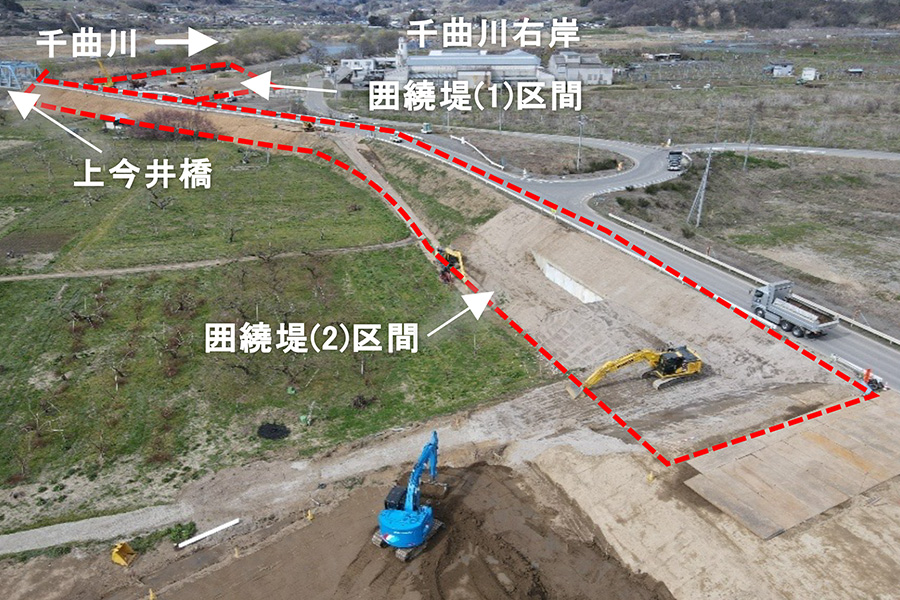

○(2)区間:坂路より上今井橋側の衣土が完了し、大型連節ブロック張の掘削を行っています。完了次第、大型連節ブロック張の施工を行います。

現場代理人・主任(監理)
技術者からのコメント

日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心より御礼申し上げます。
施工中は、工事車輌の往来するため、ご不便をおかけすることもあるかと思いますが、安全第一で進めて参りますのでご理解とご協力の程よろしくお願いします。
