河川工事進捗状況

立ヶ花上流河道掘削外その2工事

  • 令和8年3月撮影
    令和8年3月撮影
  • 令和8年3月撮影
    令和8年3月撮影
工事名 立ヶ花上流河道掘削外その2工事
受注者 川中島建設 株式会社
場所 長野県長野市津野地先及び上高井郡小布施町押羽地先
工期 令和7年7月25日~令和8年6月1日

進捗率

57.0%

令和8年3月31日時点

現在の進捗状況

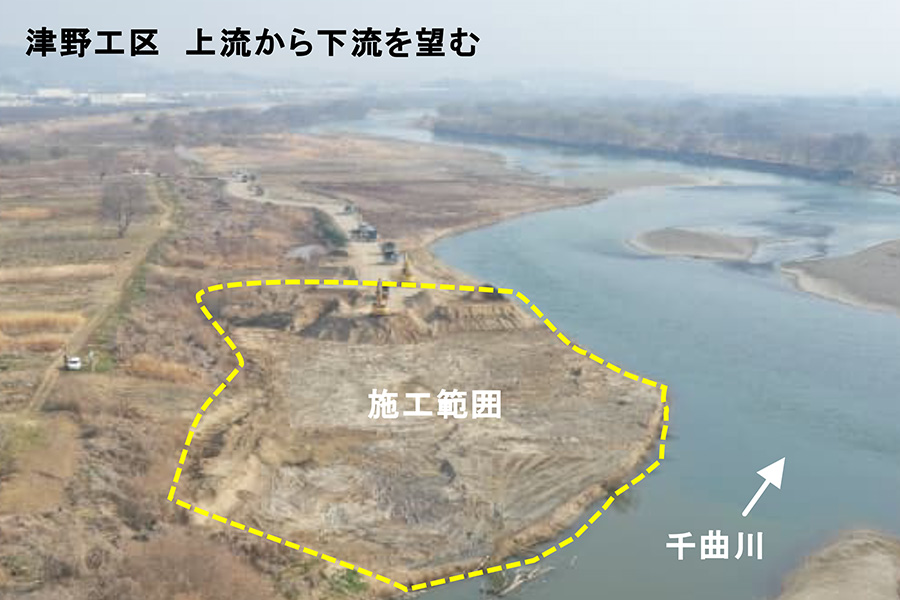

○津野工区:河川土砂を押羽工区へ運搬を行っています。

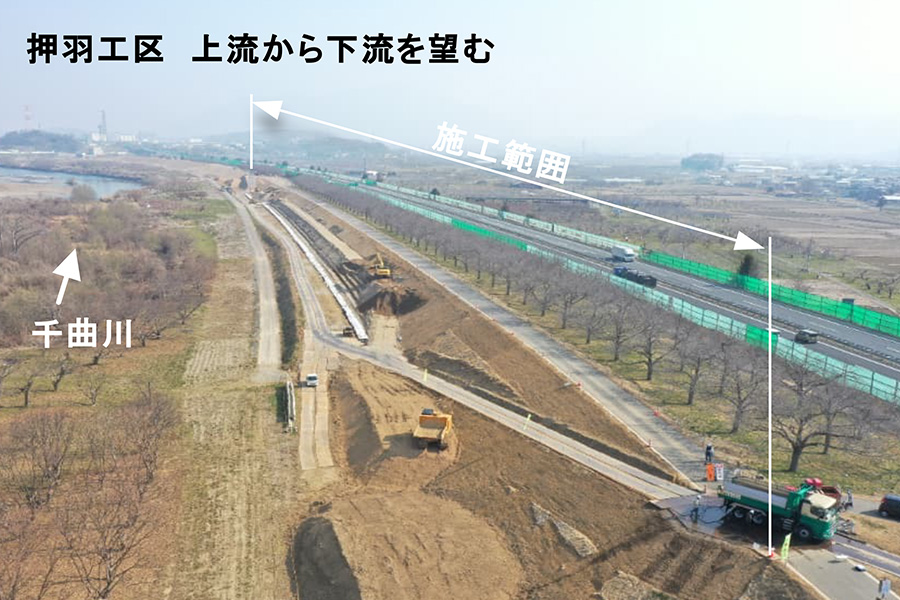

○押羽工区:盛土を行っています。

現場代理人・主任(監理)
技術者からのコメント

日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心よりお礼申し上げます。
施工中は、工事車両が往来するためご不便をおかけすることもあるかと思いますが、安全第一で進めていきますのでご理解とご協力の程よろしくお願い致します。
