河川工事進捗状況

上今井左岸基盤整備他工事

工事名 上今井左岸基盤整備他工事
受注者 中野土建 株式会社
場所 長野県中野市上今井地先
工期 令和7年10月17日~令和8年6月1日

進捗率

34.1%

令和8年3月31日時点

現在の進捗状況

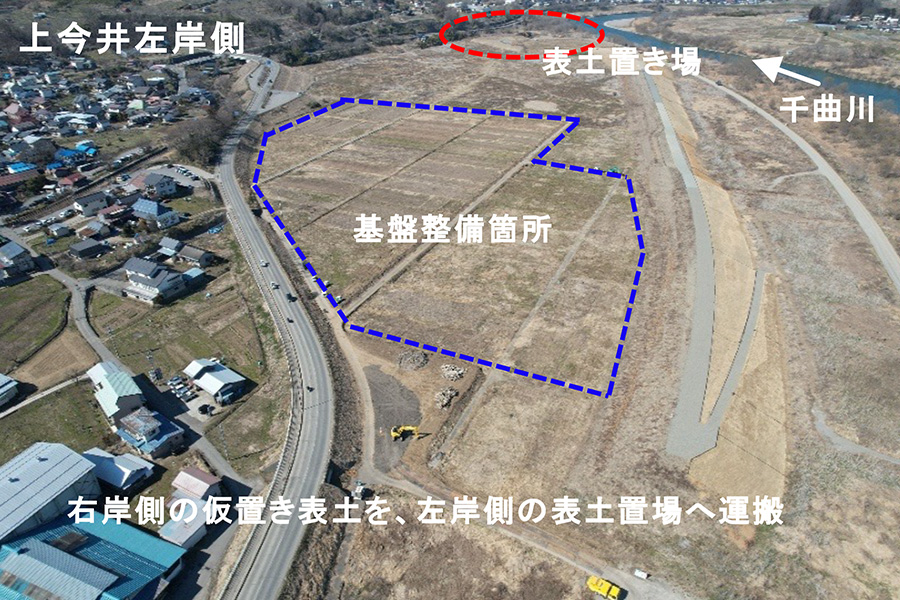

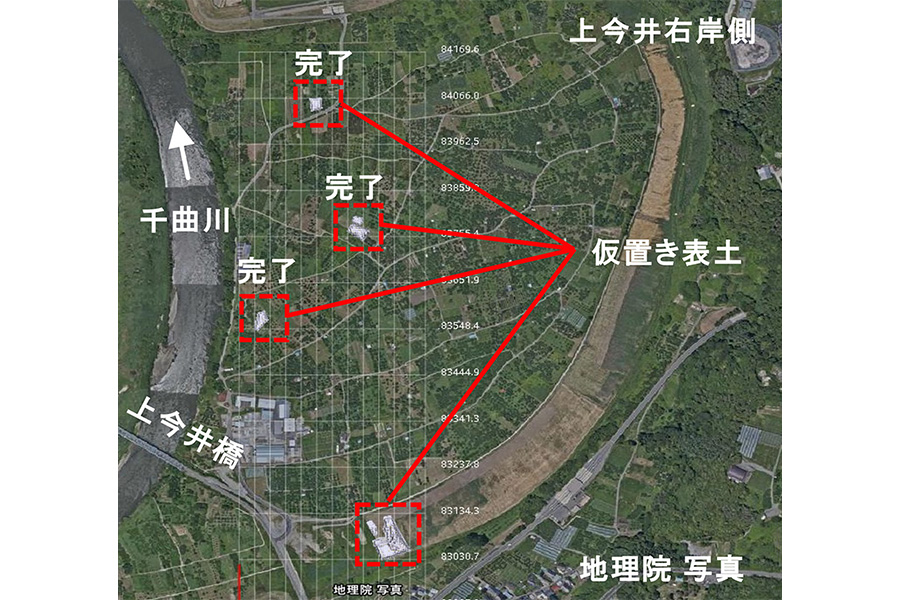

○右岸側の仮置き表土を左岸側の表土置き場へ運搬しています。
○また、基盤整備箇所の水路及びアスファルト舗装の撤去を行っています。

現場代理人・主任(監理)
技術者からのコメント

引き続き、大型ダンプを使用しての表土運搬を行っているため現場出入口での一般車等の巻き込み及び交通事故等が無いよう安全運転の徹底で作業を行っていきます。
