上今井遊水地囲繞提その3他工事
| 工事名 | 上今井遊水地囲繞提その3他工事 |
|---|---|
| 受注者 | 株式会社 北條組 |
| 場所 | 長野県中野市上今井地先 |
| 工期 | 令和7年5月1日~令和8年7月31日 |
進捗率
87.0%
令和8年5月31日時点
現場代理人・主任(監理)
技術者からのコメント
日頃より、地域の皆様には千曲川の河川工事にご理解・ご協力を賜り、心より御礼申し上げます。
施工中は、工事車輌の往来するため、ご不便をおかけすることもあるかと思いますが、安全第一で進めて参りますのでご理解とご協力の程よろしくお願いします。

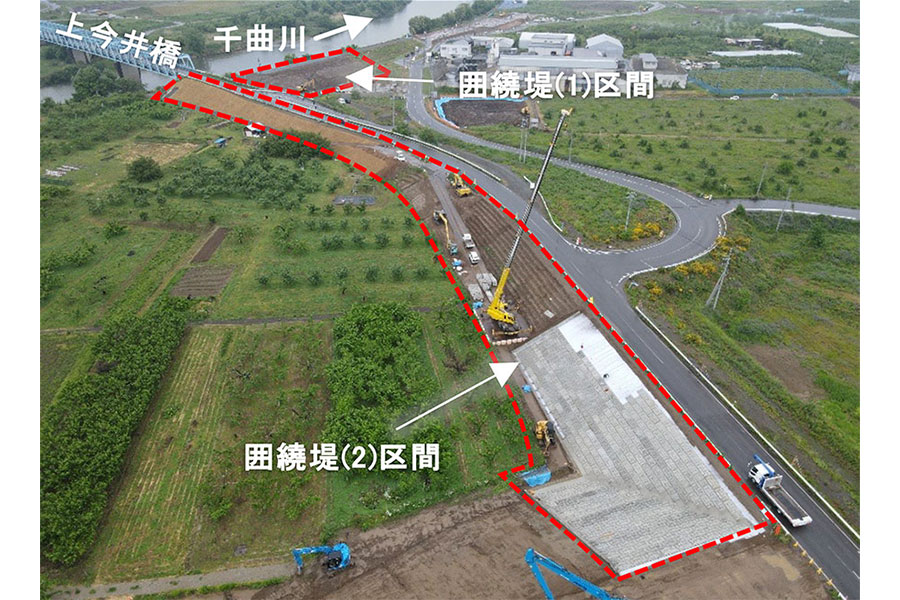

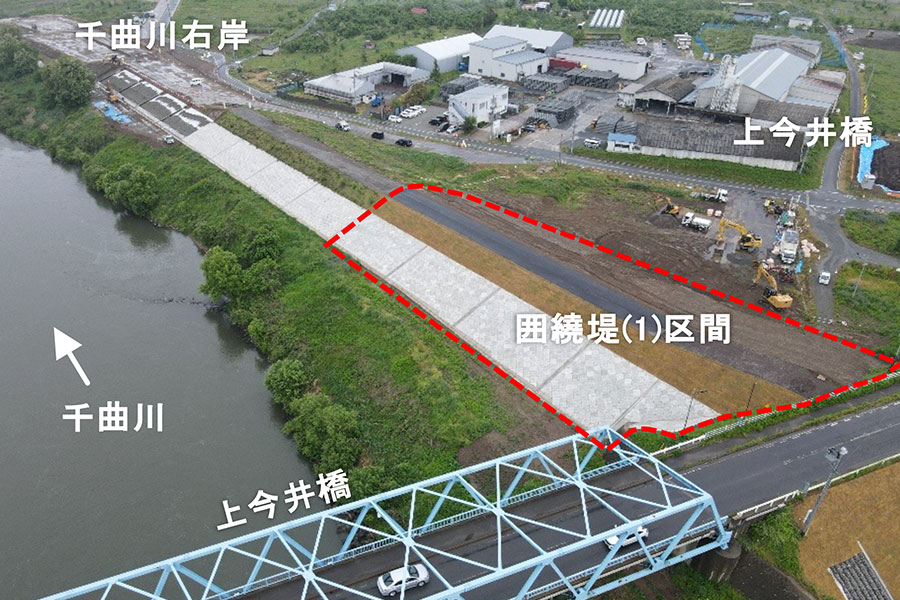

○(1)区間:堤防天端の舗装が完了し、仮設坂路撤去、後片付けを行います。
○(2)区間:大型連節ブロック張の施工を行っています。
○今後は、覆土工、付帯道路工への作業を進めていく予定です。
