野高場地区浸透対策その2工事
| 工事名 | 野高場地区浸透対策その2工事 |
|---|---|
| 受注者 | 株式会社 鹿熊組 |
| 場所 | 長野県千曲市市野高場地先 |
| 工期 | 令和7年9月3日~令和8年7月31日 |
進捗率
89.4%
令和8年5月31日時点
現場代理人・主任(監理)
技術者からのコメント
工事実施に伴い、サイクリングロードの通行止めや千曲橋緑地の施設(マレットゴルフ場等)の一部ご利用制限など、地元住民や利用者の皆様には大変なご不便をおかけしておりますが、引き続きご協力をお願い致します。
マレットゴルフ場などの利用者様が増えてきましたので、第三者災害等には十分注意して施工を行います。
安全第一で無事故無災害での完成を目指し、工事を進めて参ります。

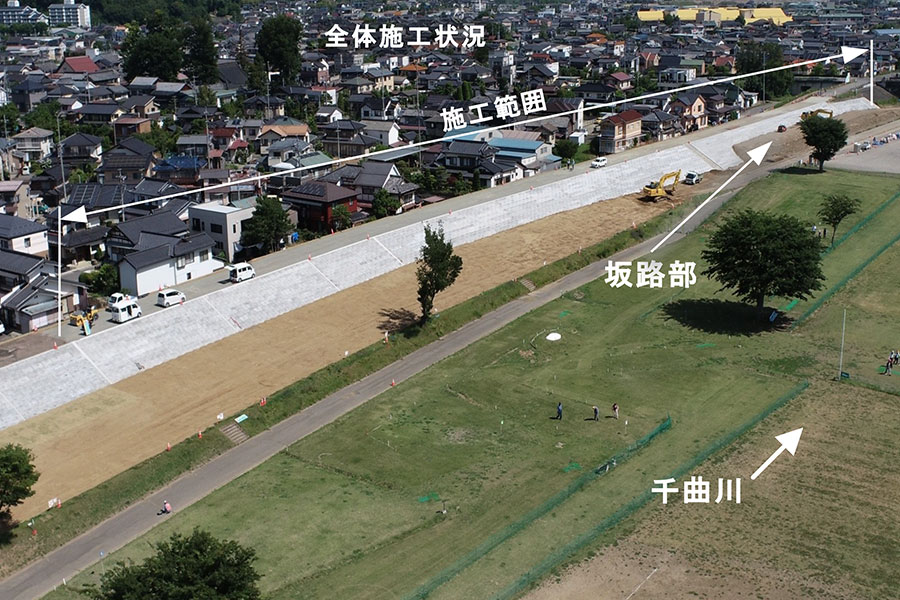

○法覆護岸工:大型連節ブロック張及びふとんかごは完成しました。

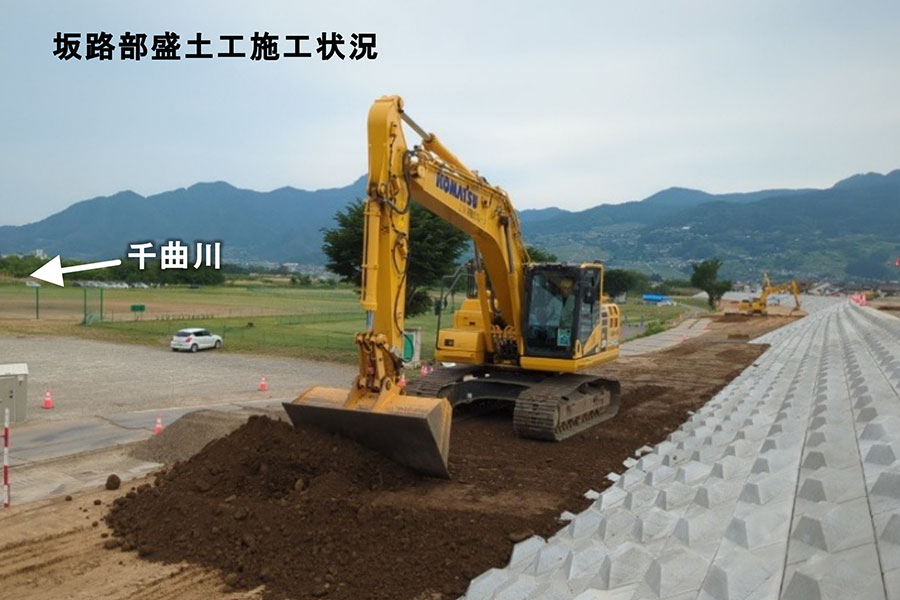

○坂路部:盛土の施工を行っています。
