河川工事進捗状況

上今井遊水地池内掘削その6他工事

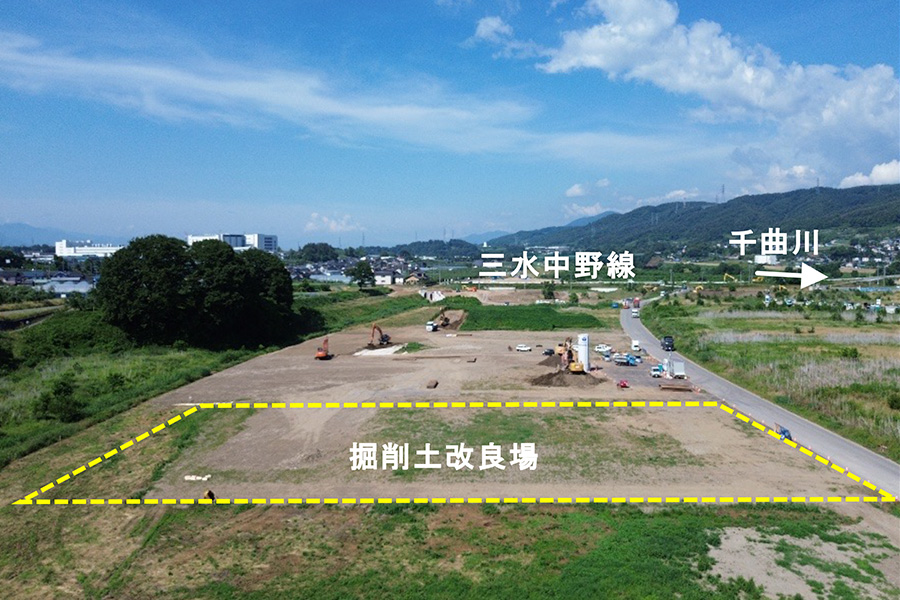

  • 令和8年6月撮影
    令和8年6月撮影

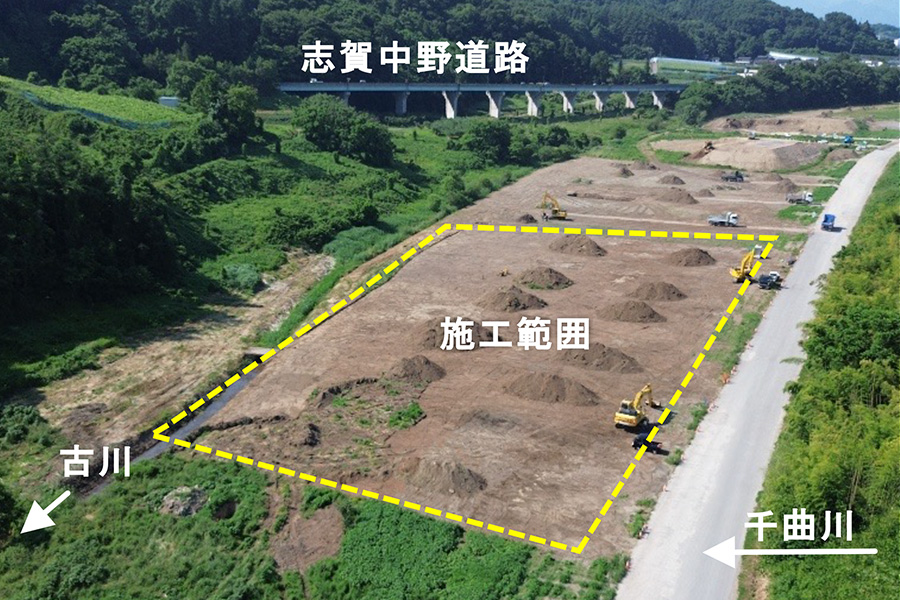

  • 令和8年6月撮影
    令和8年6月撮影
工事名 上今井遊水地池内掘削その6他工事
受注者 藤森建設工業 株式会社
場所 長野県中野市上今井地先
工期 令和8年4月1日~令和9年2月26日

進捗率

2.5%

令和8年6月30日時点

現在の進捗状況

○準備作業を開始致しました。
○今後は、池内掘削及び掘削土の改良作業を行います。

現場代理人・主任(監理)
技術者からのコメント

7月になり、本格的な夏が始まります。
現場での熱中症対策を十分に行い、健康に気を付け安全に工事を進めてまいります。
工事関係者一丸となって『交通災害防止』及び『公衆災害防止』に努め、工事の早期完成を目指しますので、工事へのご理解ご協力をお願いいたします。
