河川工事進捗状況

静間地区築堤護岸その5工事

  • 令和8年8月撮影
    令和8年8月撮影
  • 令和8年8月撮影
    令和8年8月撮影
工事名 静間地区築堤護岸その5工事
受注者 飯島建設 株式会社
場所 長野県飯山市静間地先
工期 令和8年4月1日~令和9年2月26日

進捗率

17.0%

令和8年8月31日時点

現在の進捗状況

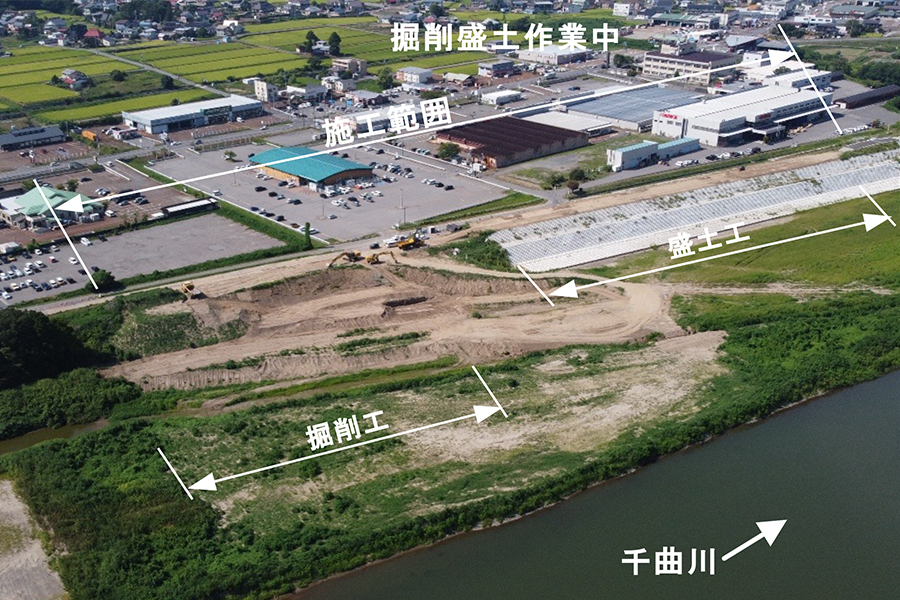

○河道掘削及び盛土作業を行っています。

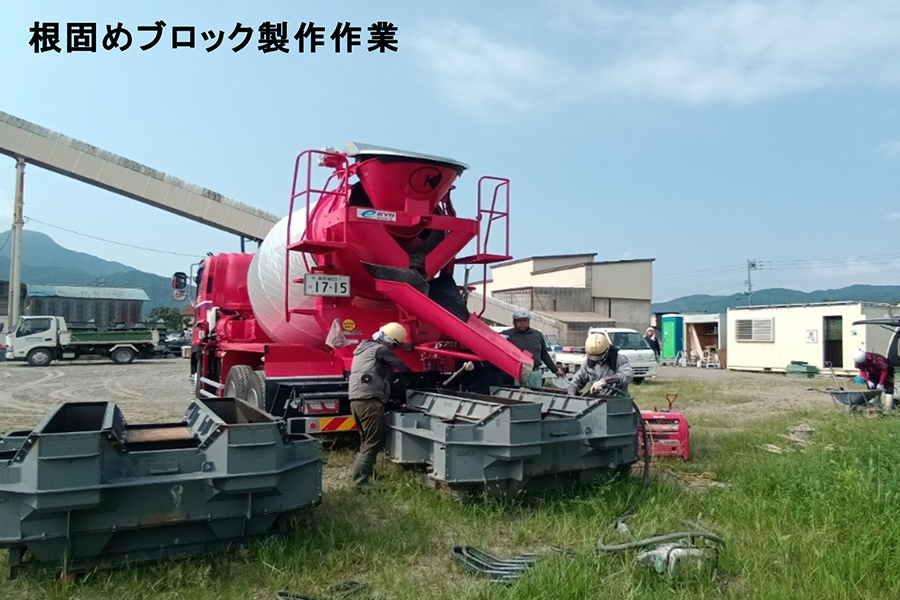

○根固めブロック製作を開始しました。

現場代理人・主任(監理)
技術者からのコメント

掘削盛土工及び根固めブロック製作を8月より開始しました。
付近の商業施設へのお出かけや、ウォーキング等で近くを通られる方もあるかと思いますが、安全第一に工事を進めてまいりますので、ご理解とご協力を賜りますようよろしくお願いします。
