上今井左岸基盤整備その2他工事
| 工事名 | 上今井左岸基盤整備その2他工事 |
|---|---|
| 受注者 | 株式会社 北條組 |
| 場所 | 長野県中野市上今井地先 |
| 工期 | 令和8年4月1日~令和9年2月26日 |
進捗率
20.1%
令和8年8月31日時点
現場代理人・主任(監理)
技術者からのコメント
毎日の通退勤時及びアスファルト舗装版等搬出時に上今井橋左岸側交差点よりダンプトラックが通行します。
地元車両優先・安全運転にて運搬作業を行うよう指導・管理を行います。
引き続き工事にご理解ご協力賜りますようよろしくお願い申し上げます。

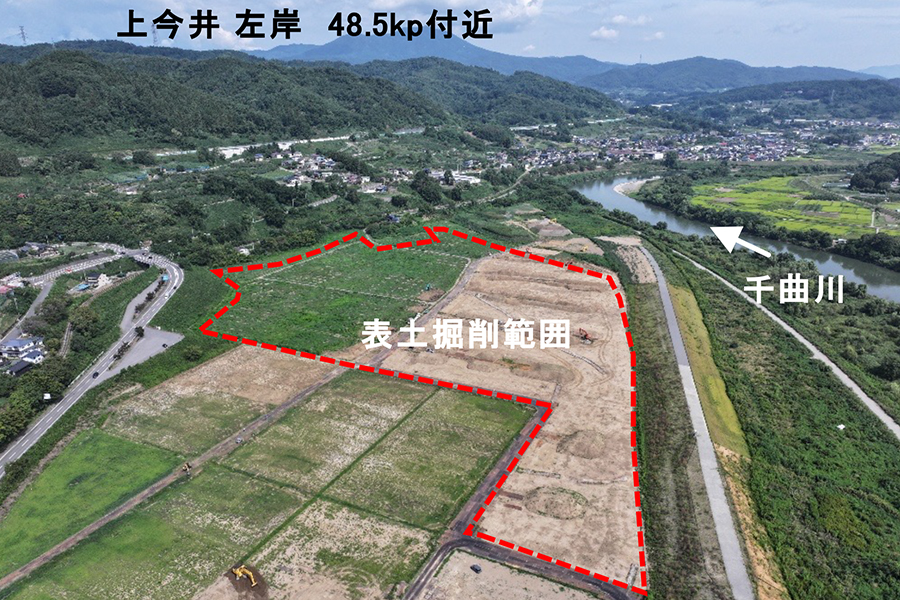

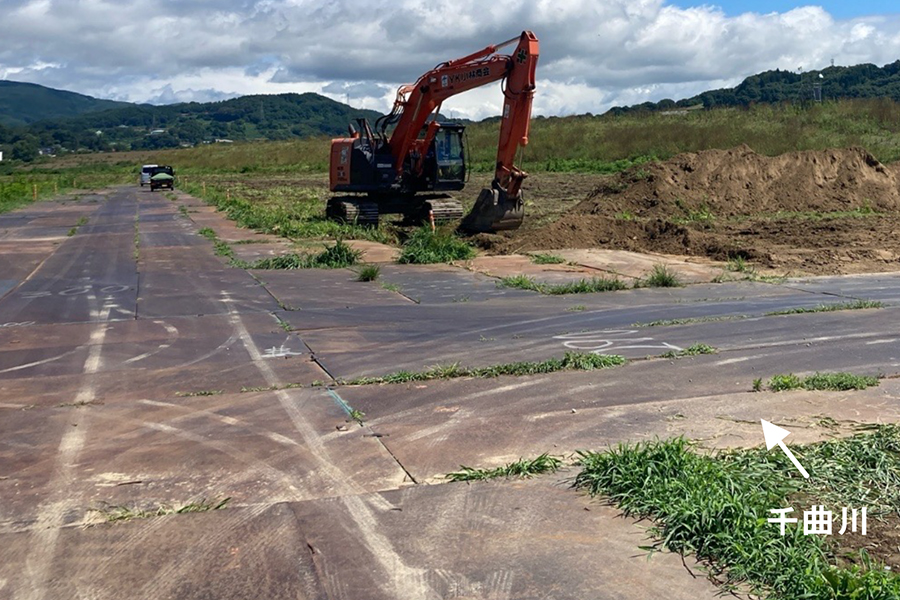

○盛土施工箇所の掘削作業(表土採取)及び表土場外搬出作業を実施しています。
○また、盛土施工に支障となるアスファルト舗装版等の構造物を撤去・搬出しています。
