河川工事進捗状況

上今井遊水地排水樋門その3他工事

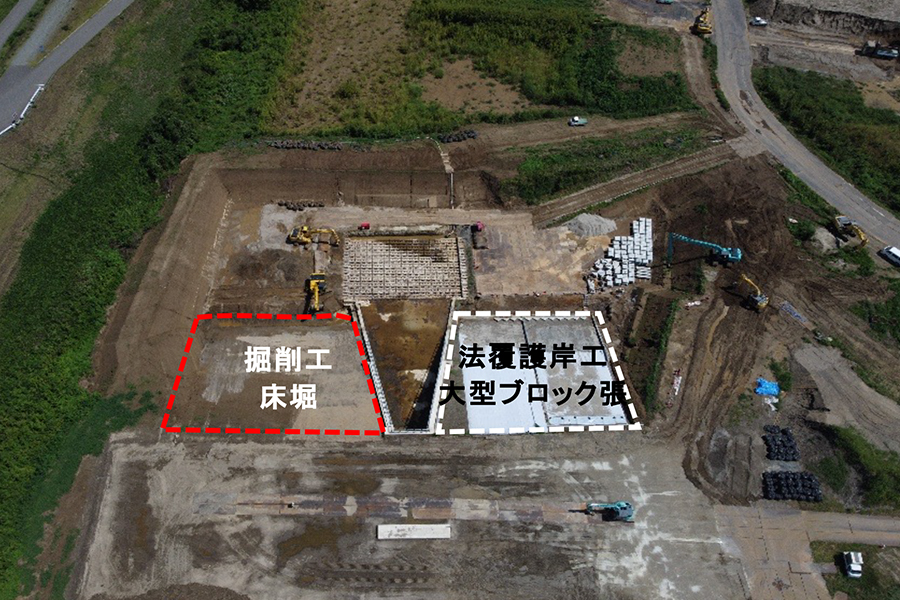

  • 令和8年8月撮影

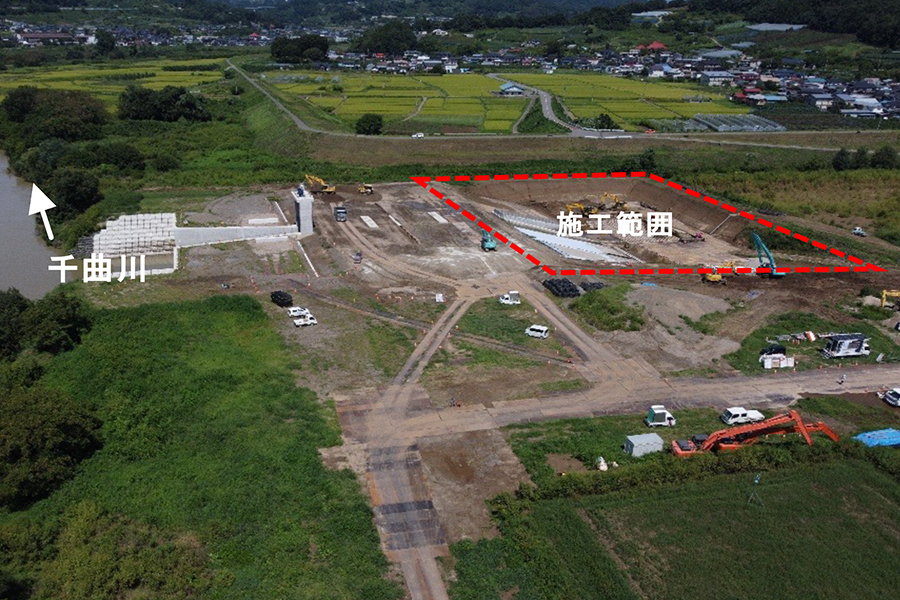

    令和8年8月撮影
  • 令和8年8月撮影
    令和8年8月撮影
工事名 上今井遊水地排水樋門その3他工事
受注者 株式会社 植木組
場所 長野県中野市上今井地先
工期 令和8年4月1日~令和9年2月26日

進捗率

14.0%

令和8年8月31日時点

現在の進捗状況

○法面整形・床掘りが完了しています。
○法覆護岸工、大型ブロック張を施工中。
○今後は、2班体制で上・下流に分かれて護岸基礎工、法覆護岸工、護岸付属物工の施工を行う予定。

現場代理人・主任(監理)
技術者からのコメント

引き続き重機・作業員併用での作業となるため、重機災害・熱中症に留意しながら、無事故・無災害を目指して安全第一で進めてまいりますので、御理解と御協力の程宜しく御願い致します。

過去に更新した定点観測の記録

令和8年7月31日
令和8年7月31日
